Ahrensburg, Wohnensemble

Exklusive Eigentumswohnungen

Objekt-Beschreibung

Standort/Lage

Ahrensburg ist die größte Stadt des Kreises Stormarn und liegt im Südosten von Schleswig-Holstein, im sogenannten „Speckgürtel“
Hamburgs. Ahrensburg ist ein sehr beliebter Wohnort, da man in wenigen Minuten auch mit der Bahn in Hamburg ist. Alle erforderlichen Versorgungs- und Einkaufsmöglichkeiten befinden sich im Stadtzentrum.

Neubau

Wohnen in der Mitte von Ahrensburg. Nicht nur die Lage des Wohnobjektes, sondern die außergewöhnliche Architektur, die sich z.B. durch die klassische Dachkonstruktion hervorragend in die umliegenden Häuser eingliedert, machen diese Immobilie zu etwas Besonderem. Das einseitig verglaste Treppenhaus und die vielen Fenster lassen die Sonne durch das ganze Haus scheinen, aber auch die durchdachten Grundrisse der einzelnen Wohnungen eignen sich für verschiedene Wohnmodelle und zeichnen das Einzigartige an dieser Immobilie aus.

Villa Ahrensburg

In der Manhagener Allee 50 stehen zwei weitere wunderschöne Eigentumswohnungen zur Verfügung. Die Wohnungen bieten eine hohe Wohn- und Lebensqualität. Auf rund 80 bzw. 100 Quadratmetern gibt es passende Entfaltungsmöglichkeiten für unterschiedliche Lebensstile. Der ansprechende Gesamteindruck setzt sich im Gebäudeinneren durch ein besonders helles und freundliches Raumgefühl fort.

  • Baujahr um 1900
  • Gasheizung
  • 2 Tiefgaragenstellplätze

Movere GmbH

Zahlen und Fakten

Grundstücksgröße
ca. 1260 m2
Anzahl der Einheiten
9 Neubau / 2 Villa
Baubeginn
4. Quartal 2020
Fertigstellung
4. Quartal 2022
Aktueller Bautenstand

Externe Links/Informationen

Ihr Ansprechpartner

alpha projektentwicklung gmbh
Pariner Straße 7
23611 Bad Schwartau

Telefon 0451 / 29 233 0
Telefax 0451 / 29 233 18
E-Mail info@alpha-projekt.org

Status
Planung
Bauphase
Fertigstellung
Stand Verkauf
11/11 verkauft

Grundrisse

Untergeschoss

Erdgeschoss

Erdgeschoss, Wohnung 1

Erdgeschoss, Wohnung 2

Erdgeschoss, Wohnung 3

1. Obergeschoss

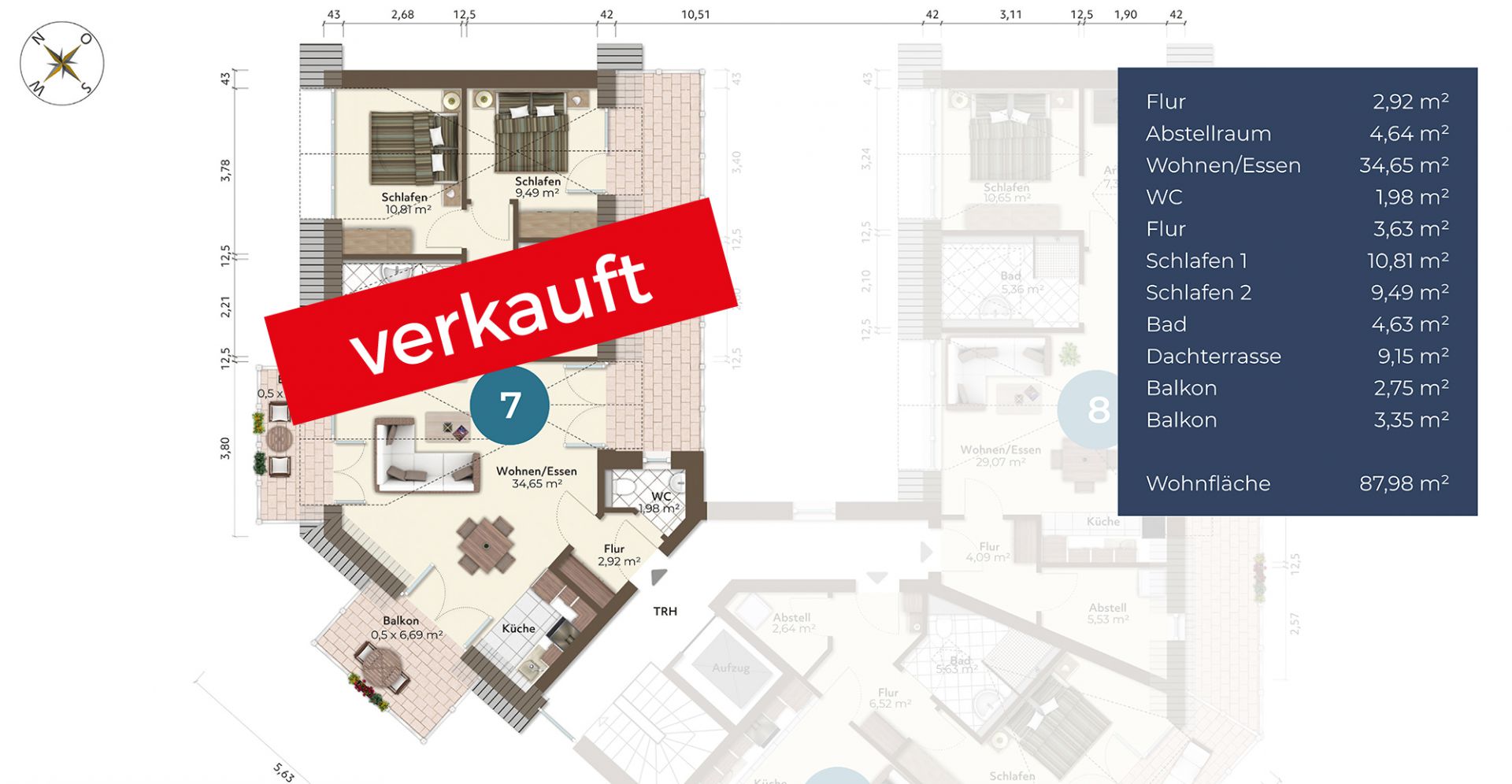

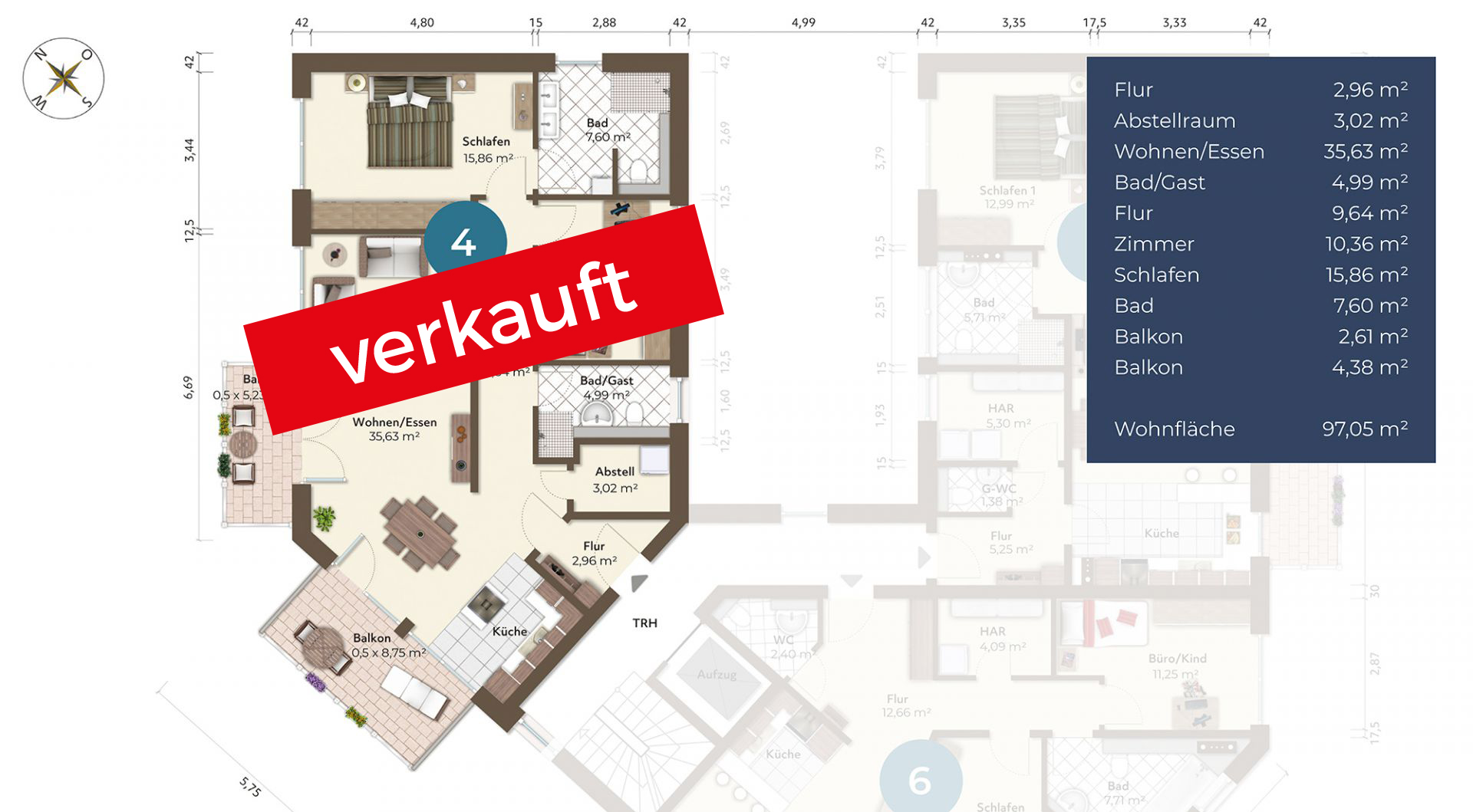

1. Obergeschoss, Wohnung 4

1. Obergeschoss, Wohnung 5

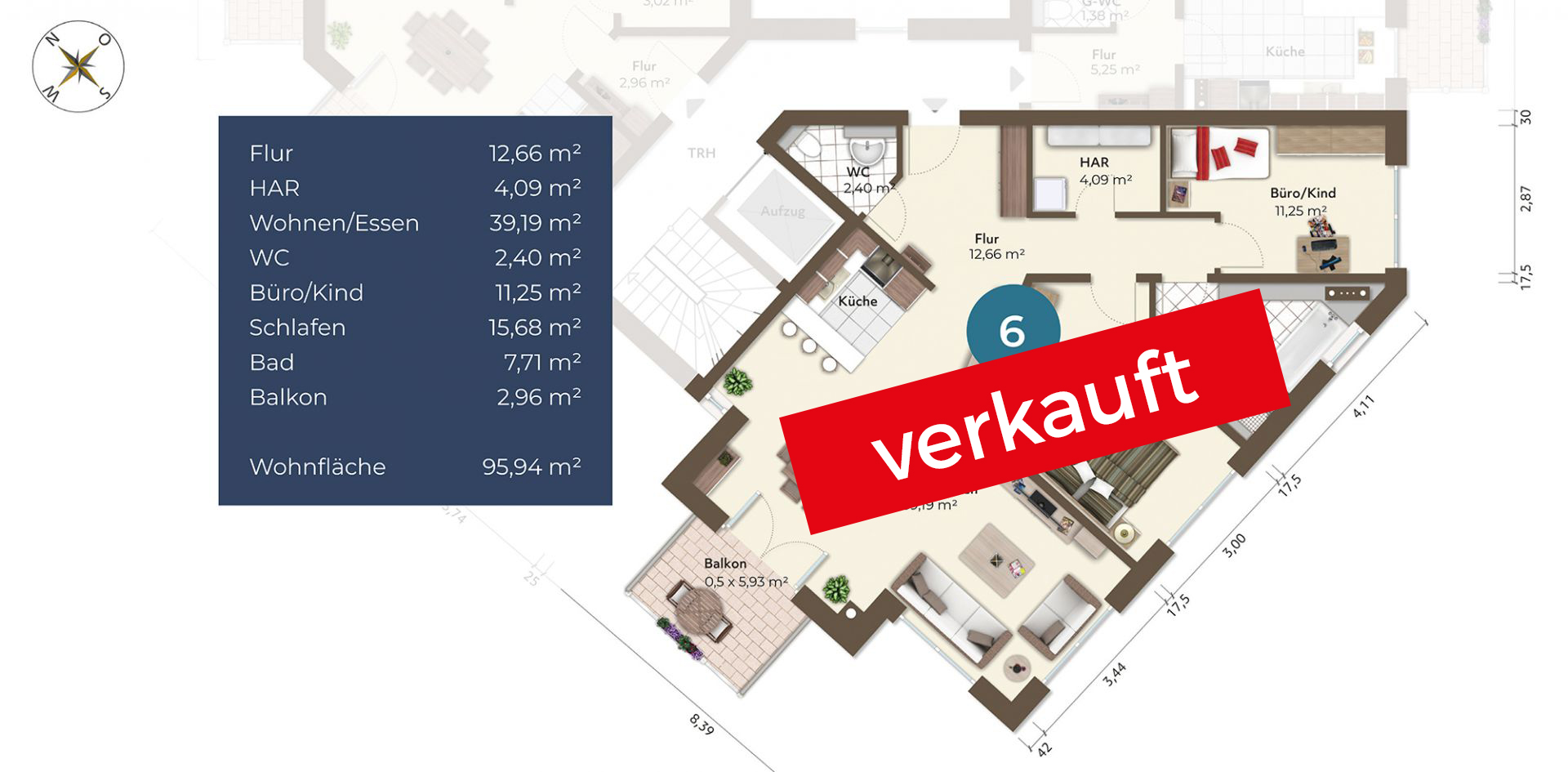

1. Obergeschoss, Wohnung 6

2. Obergeschoss

2. Obergeschoss, Wohnung 7

2. Obergeschoss, Wohnung 8

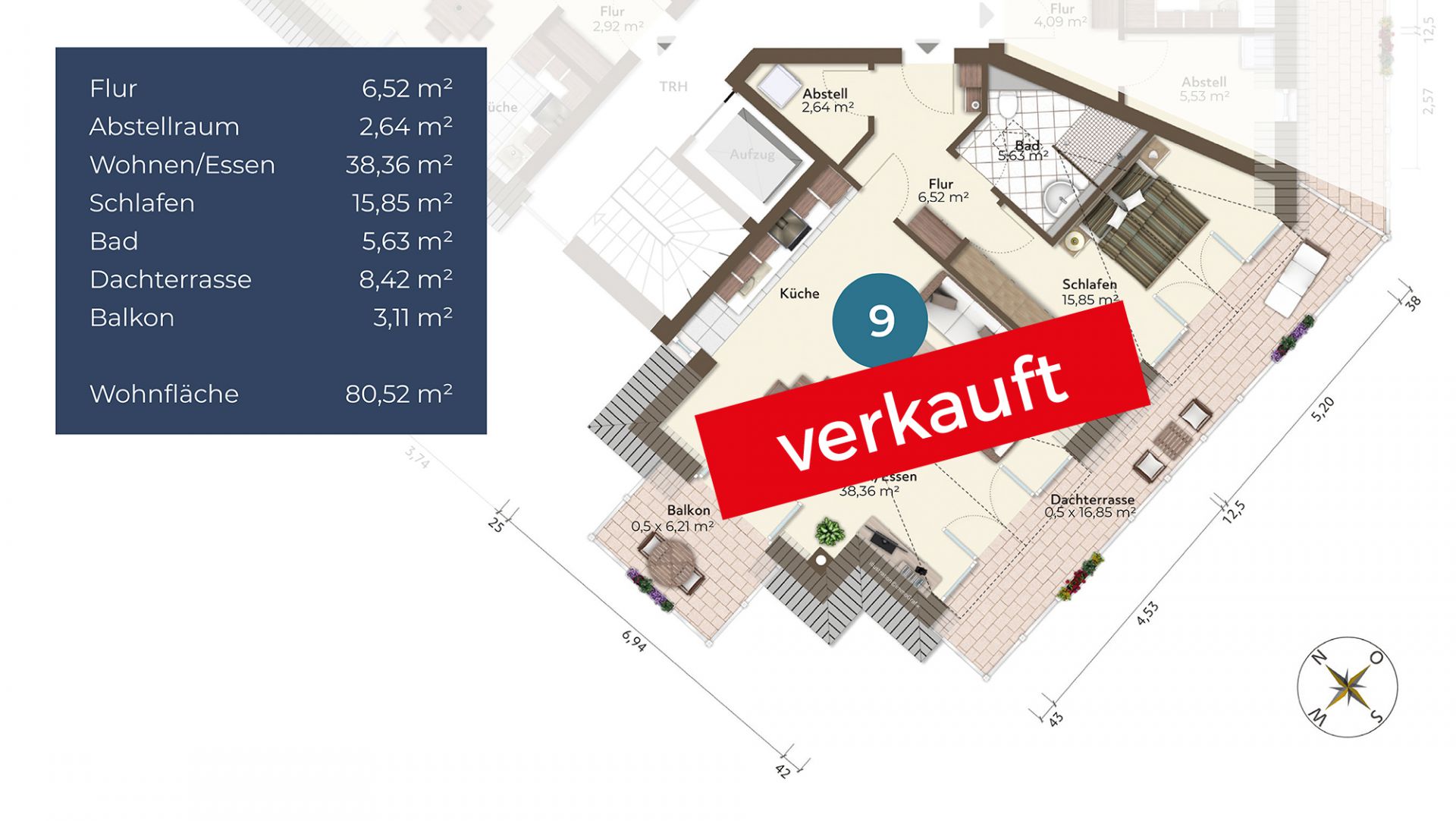

2. Obergeschoss, Wohnung 9

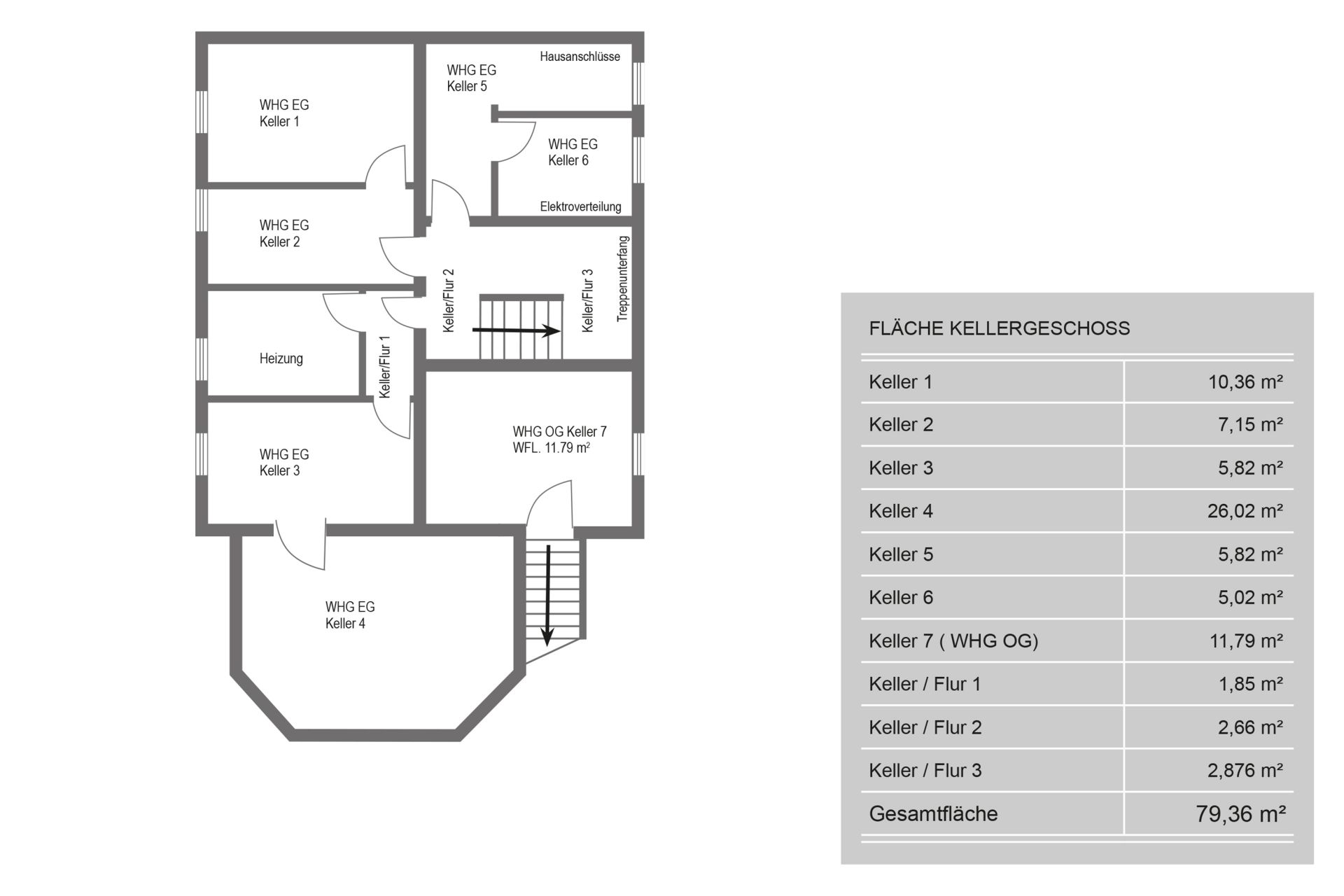

Villa - Keller

Villa - Wohnung Erdgeschoss

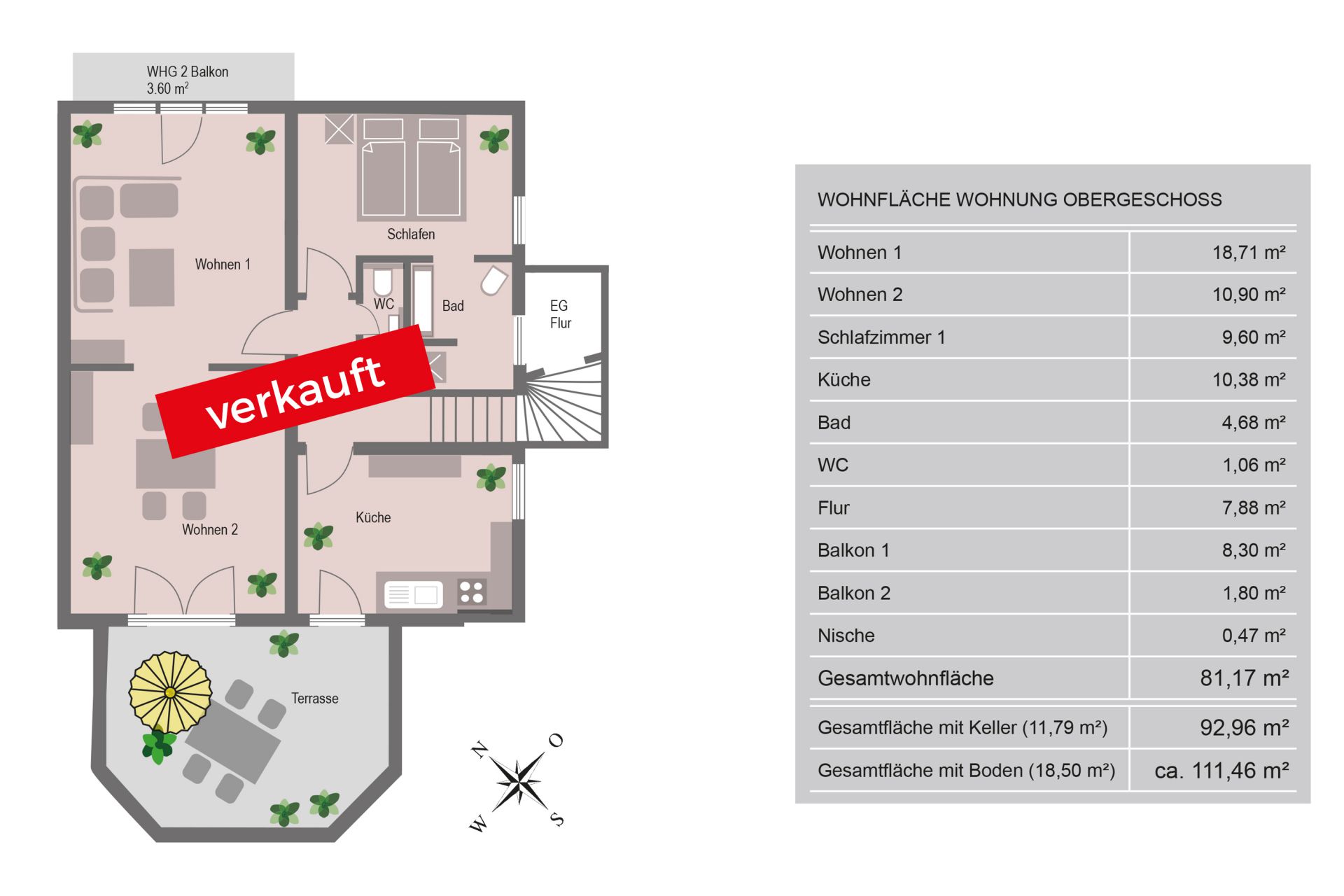

Villa - Wohnung Obergeschoss

Aktueller Bautenstand

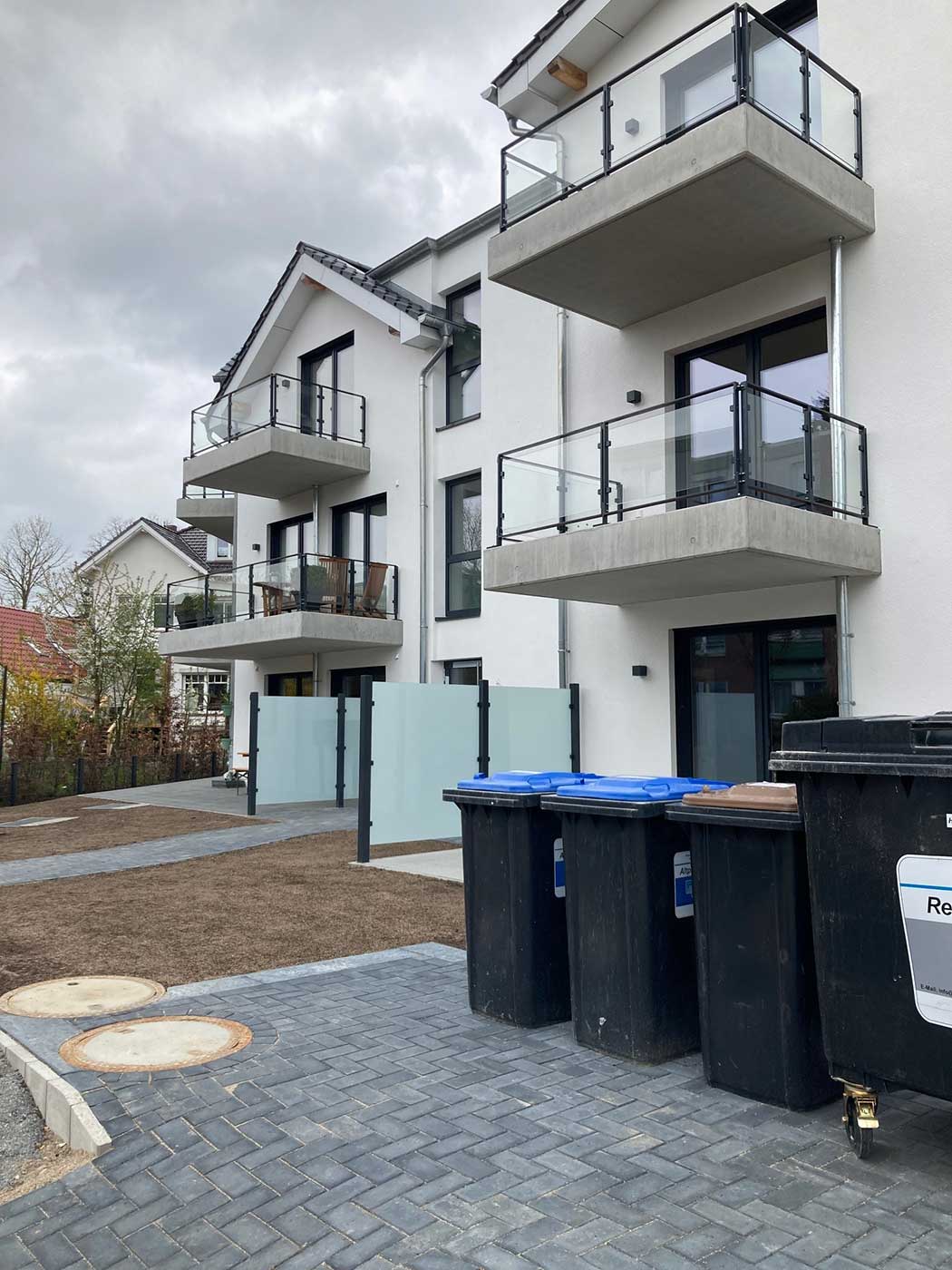

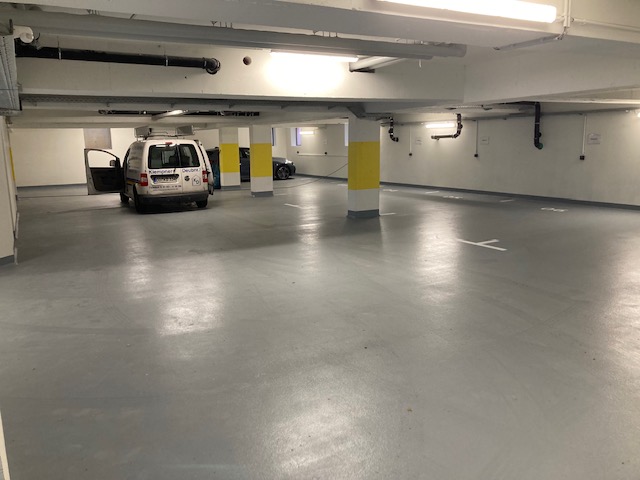

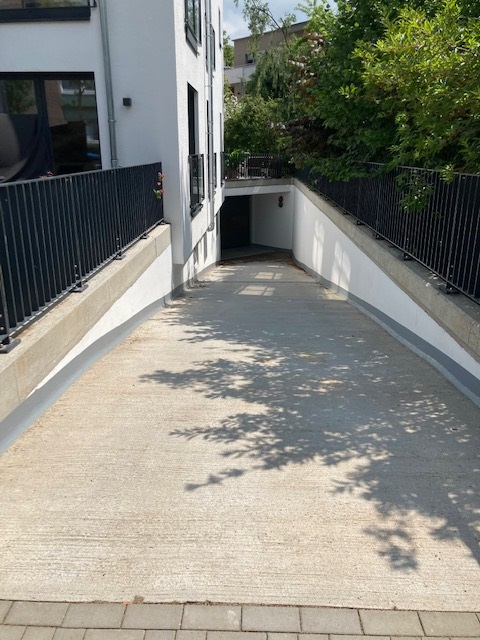

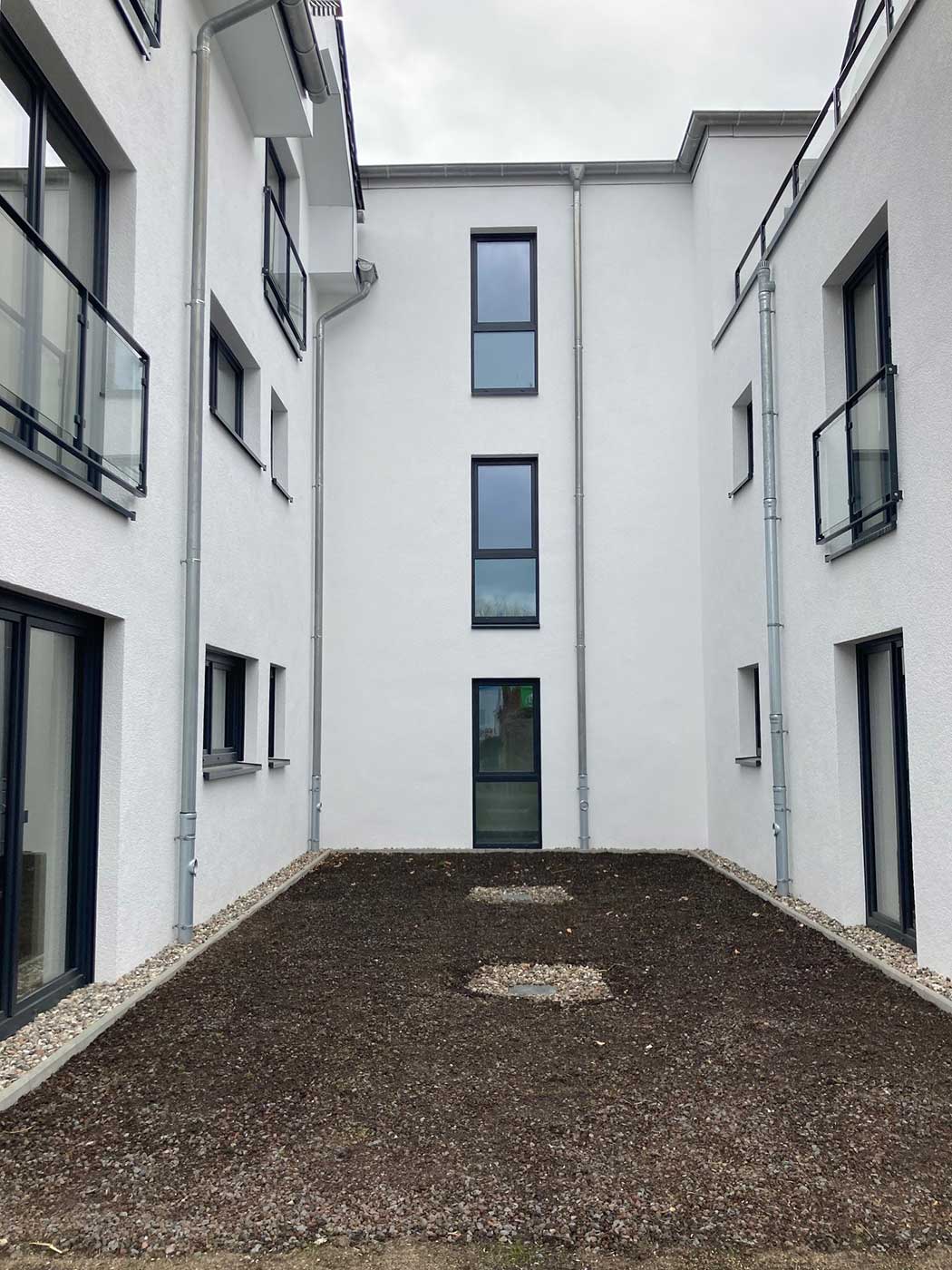

22.06.2023: Die Tiefgarage konnte fertig gestellt werden. Die Grünanlage wächst und gedeiht.
22.06.2023: Die Tiefgarage konnte fertig gestellt werden. Die Grünanlage wächst und gedeiht.
22.06.2023: Die Tiefgarage konnte fertig gestellt werden. Die Grünanlage wächst und gedeiht.
22.06.2023: Die Tiefgarage konnte fertig gestellt werden. Die Grünanlage wächst und gedeiht.
22.06.2023: Die Tiefgarage konnte fertig gestellt werden. Die Grünanlage wächst und gedeiht.
22.06.2023: Die Tiefgarage konnte fertig gestellt werden. Die Grünanlage wächst und gedeiht.

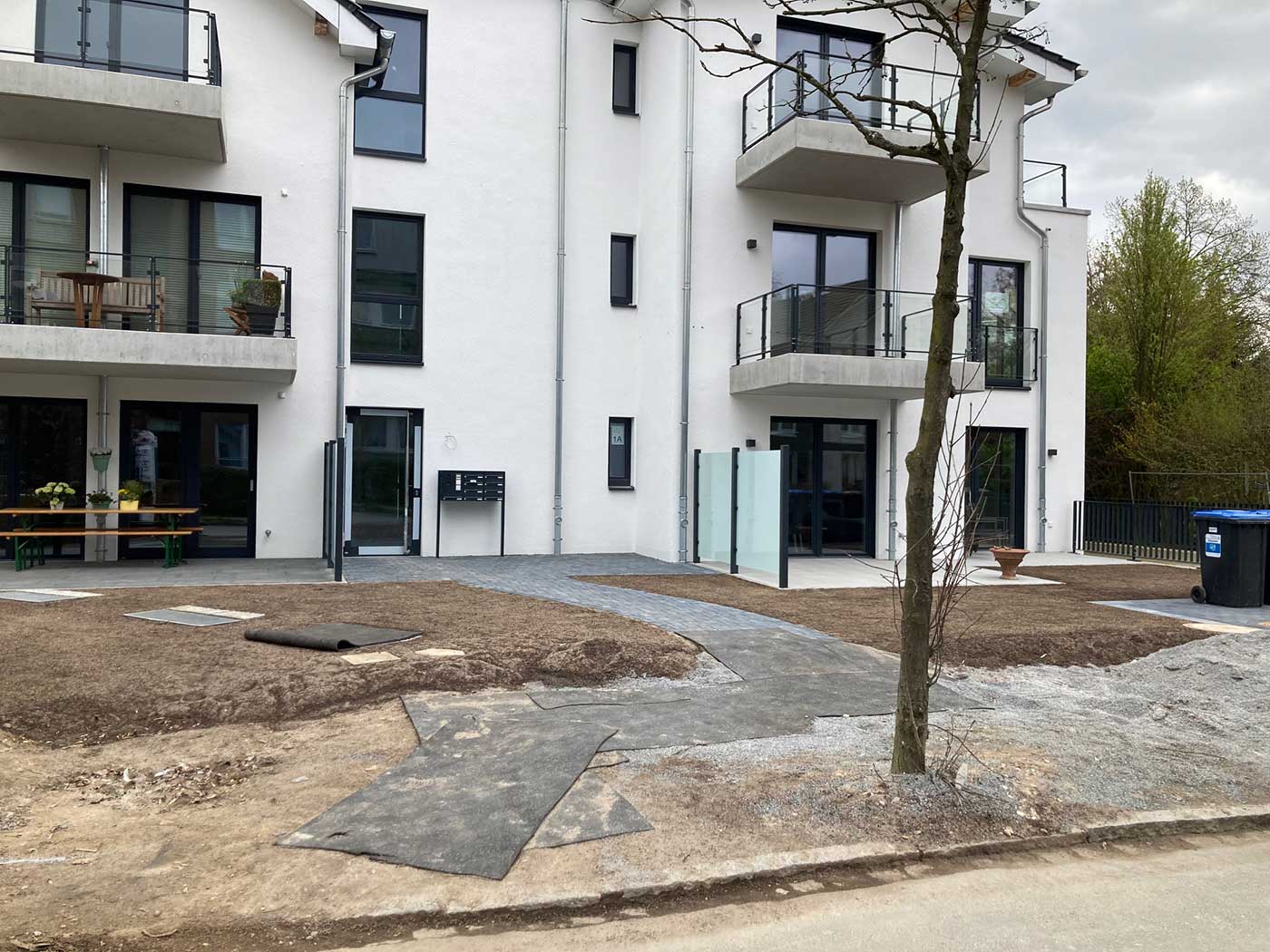

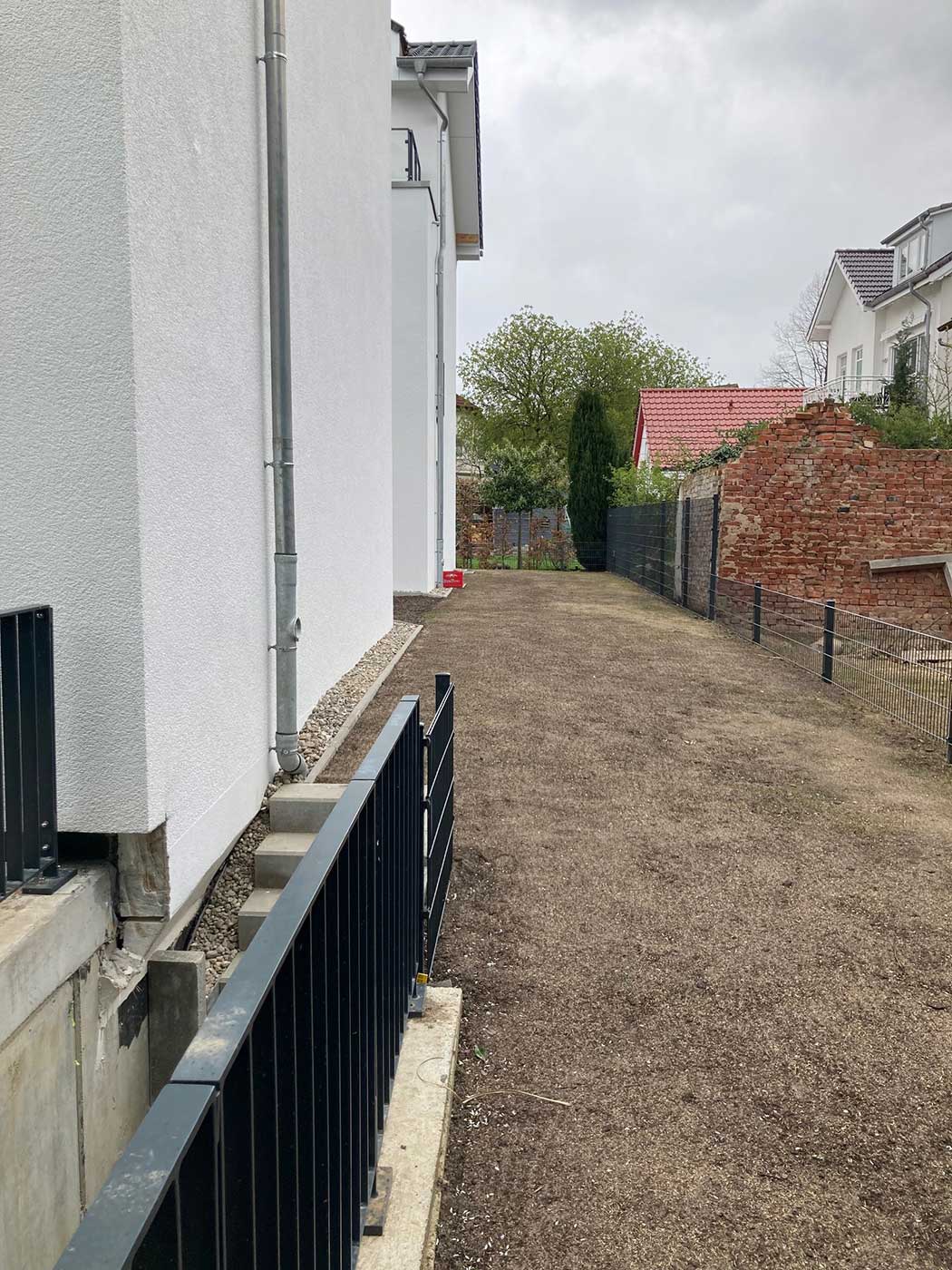

28.04.2023: Das Gelände wurde modelliert. Der Mutterboden wurde aufgebracht und der Rasen darauf gesät. Die Zuwegungen und auch der Müllplatz sind gepflastert und auch die Dachbegrünung im Hinterhof wurde bereits angelegt.
28.04.2023: Das Gelände wurde modelliert. Der Mutterboden wurde aufgebracht und der Rasen darauf gesät. Die Zuwegungen und auch der Müllplatz sind gepflastert und auch die Dachbegrünung im Hinterhof wurde bereits angelegt.
28.04.2023: Das Gelände wurde modelliert. Der Mutterboden wurde aufgebracht und der Rasen darauf gesät. Die Zuwegungen und auch der Müllplatz sind gepflastert und auch die Dachbegrünung im Hinterhof wurde bereits angelegt.
28.04.2023: Das Gelände wurde modelliert. Der Mutterboden wurde aufgebracht und der Rasen darauf gesät. Die Zuwegungen und auch der Müllplatz sind gepflastert und auch die Dachbegrünung im Hinterhof wurde bereits angelegt.
28.04.2023: Das Gelände wurde modelliert. Der Mutterboden wurde aufgebracht und der Rasen darauf gesät. Die Zuwegungen und auch der Müllplatz sind gepflastert und auch die Dachbegrünung im Hinterhof wurde bereits angelegt.
28.04.2023: Das Gelände wurde modelliert. Der Mutterboden wurde aufgebracht und der Rasen darauf gesät. Die Zuwegungen und auch der Müllplatz sind gepflastert und auch die Dachbegrünung im Hinterhof wurde bereits angelegt.

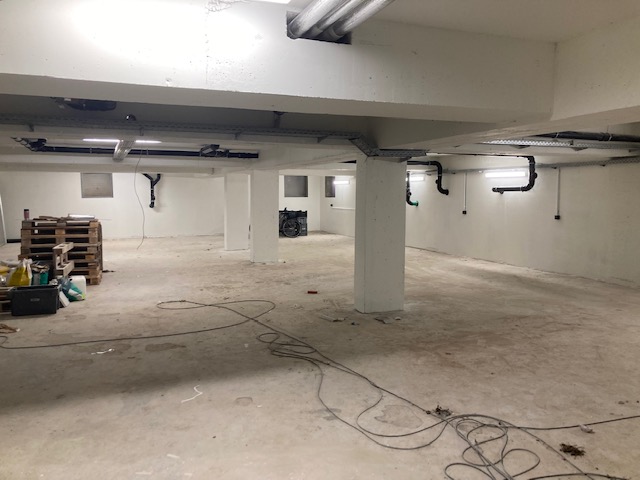

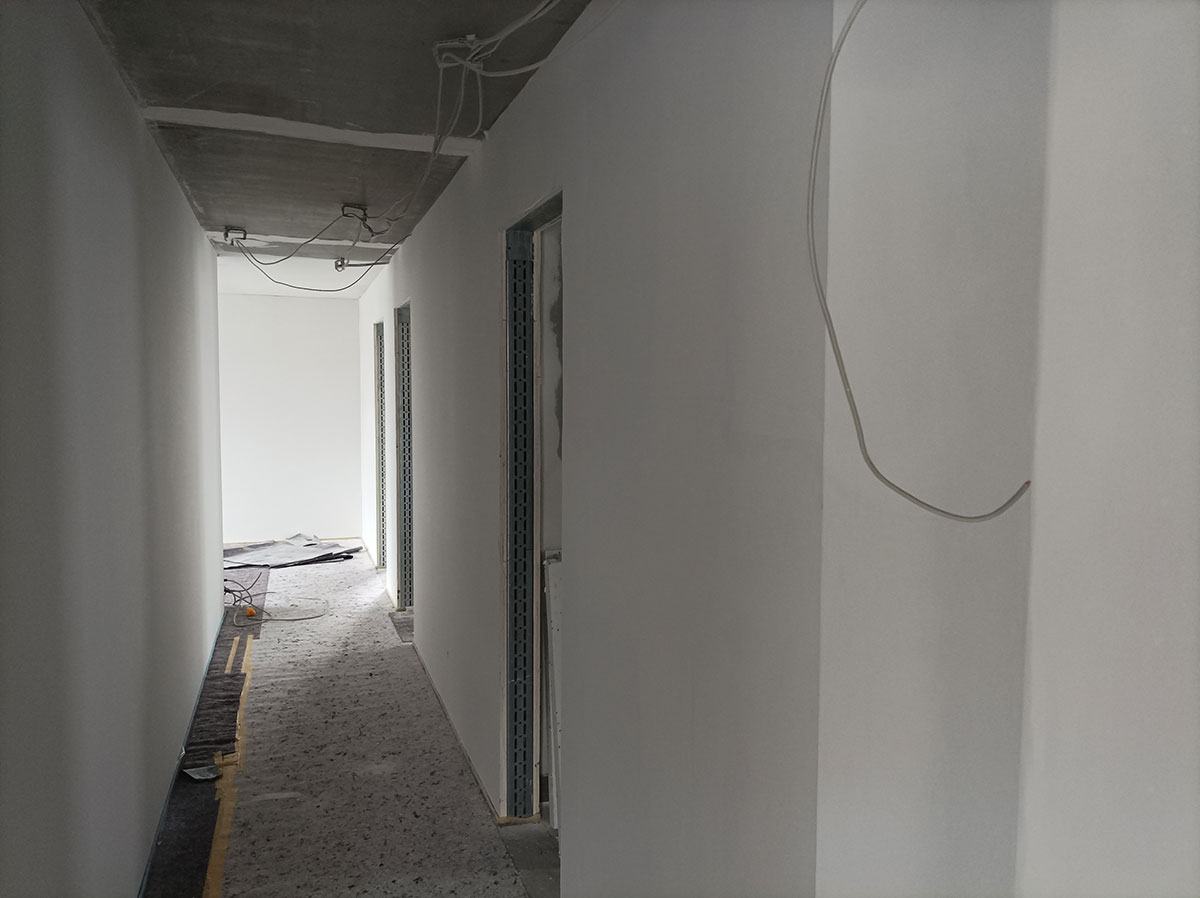

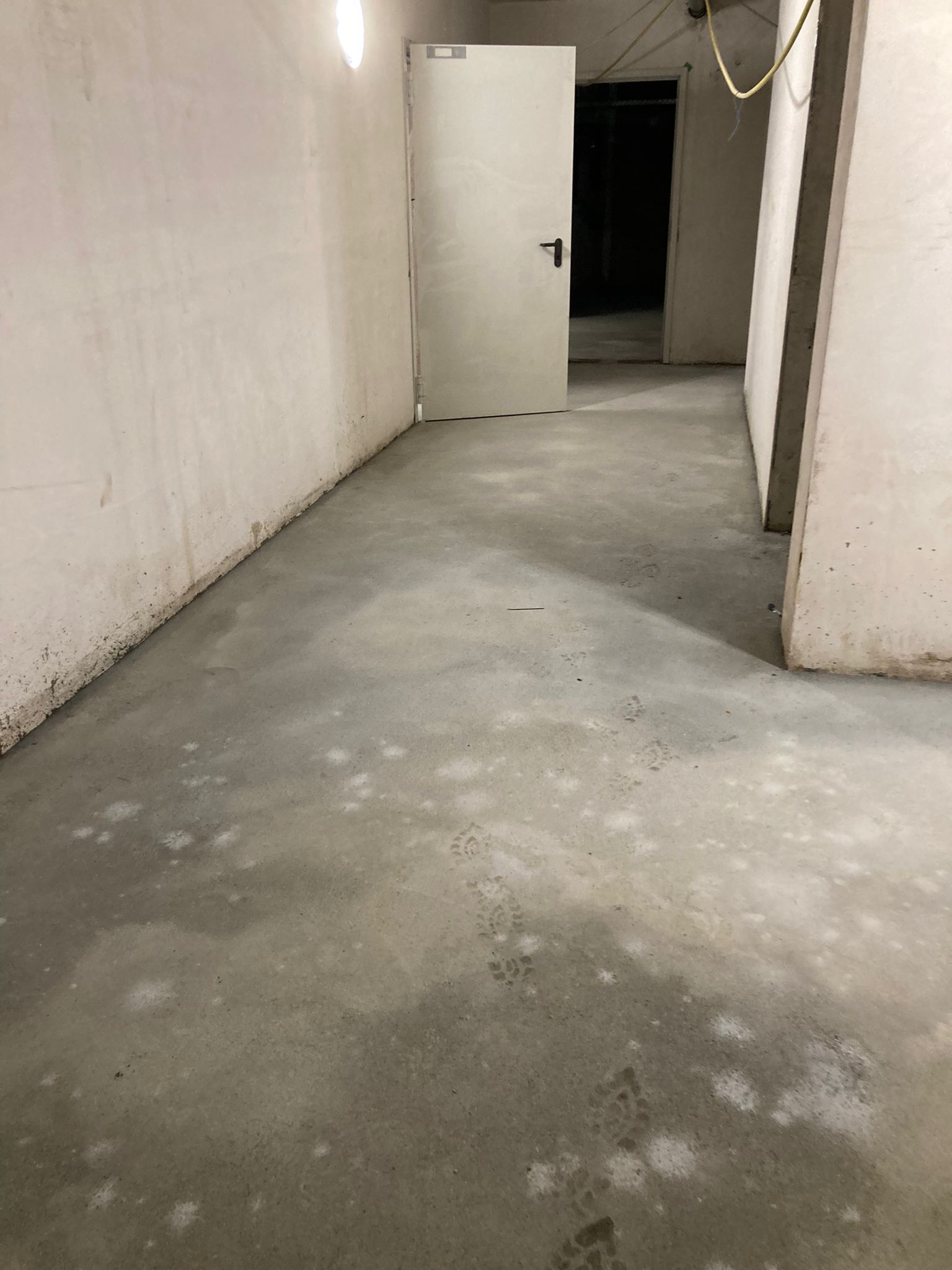

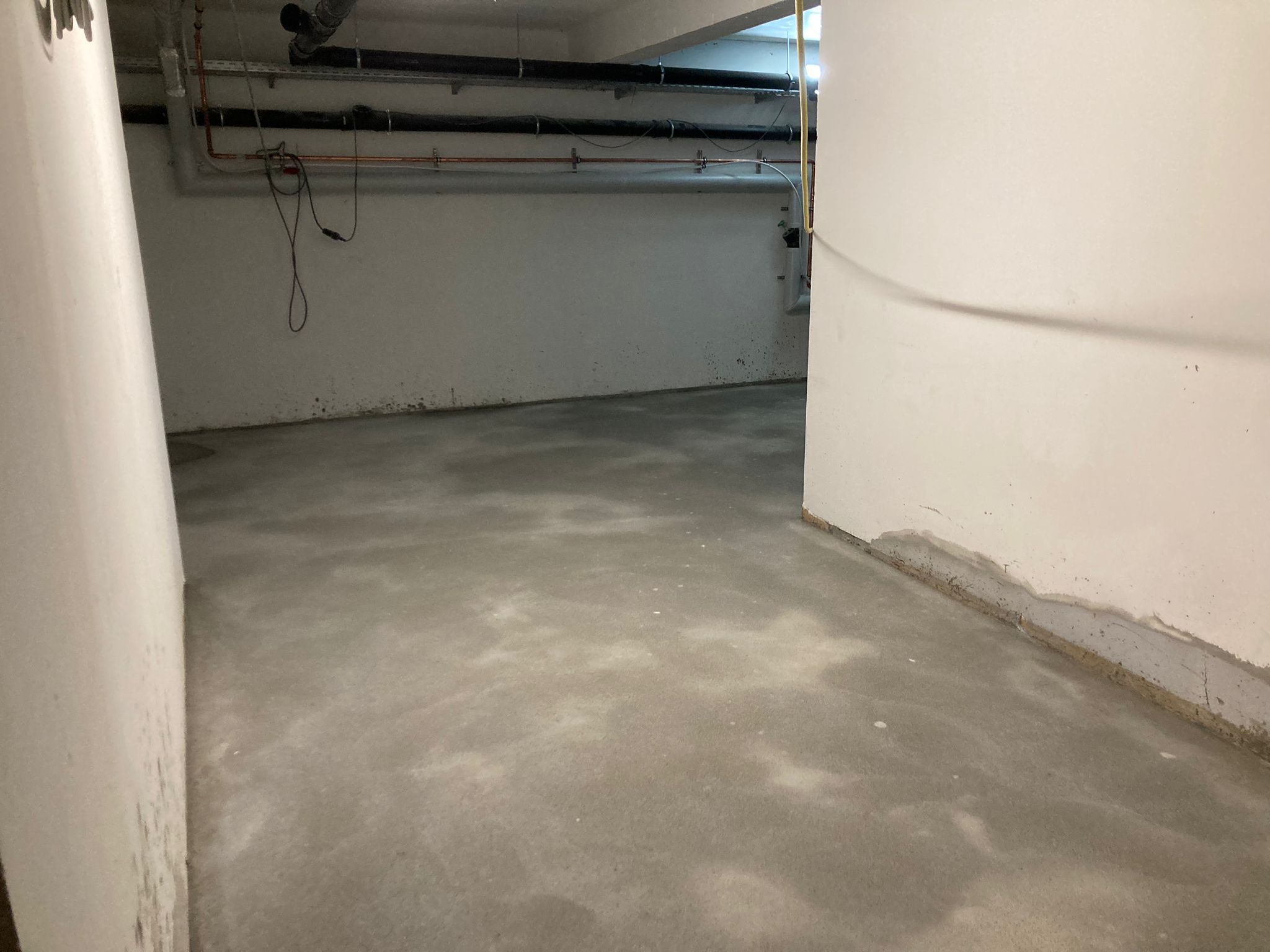

23.03.2023: Die Kellerabstellräume des Objektes sind fertiggestellt und die Tiefgarage hat einen weißen Anstrich bekommen. Die Arbeiten in den Wohnungen sind in vollem Gange. In den letzten Wochen konnten bereits 6 Wohnungen an die Erwerber übergeben werden.
23.03.2023: Die Kellerabstellräume des Objektes sind fertiggestellt und die Tiefgarage hat einen weißen Anstrich bekommen. Die Arbeiten in den Wohnungen sind in vollem Gange. In den letzten Wochen konnten bereits 6 Wohnungen an die Erwerber übergeben werden.

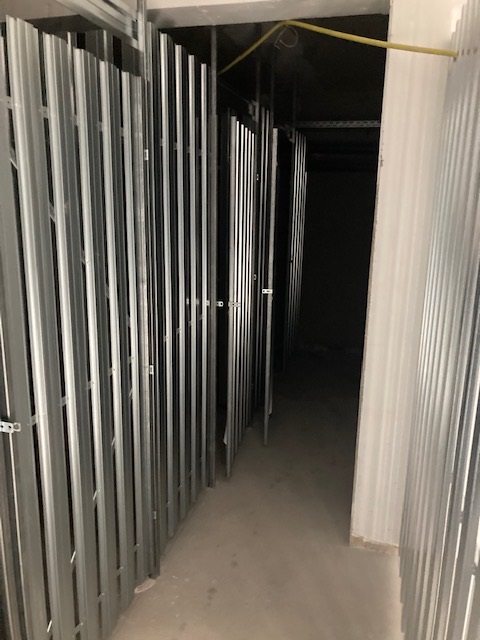

23.03.2023: Die Kellerabstellräume des Objektes sind fertiggestellt und die Tiefgarage hat einen weißen Anstrich bekommen. Die Arbeiten in den Wohnungen sind in vollem Gange. In den letzten Wochen konnten bereits 6 Wohnungen an die Erwerber übergeben werden.

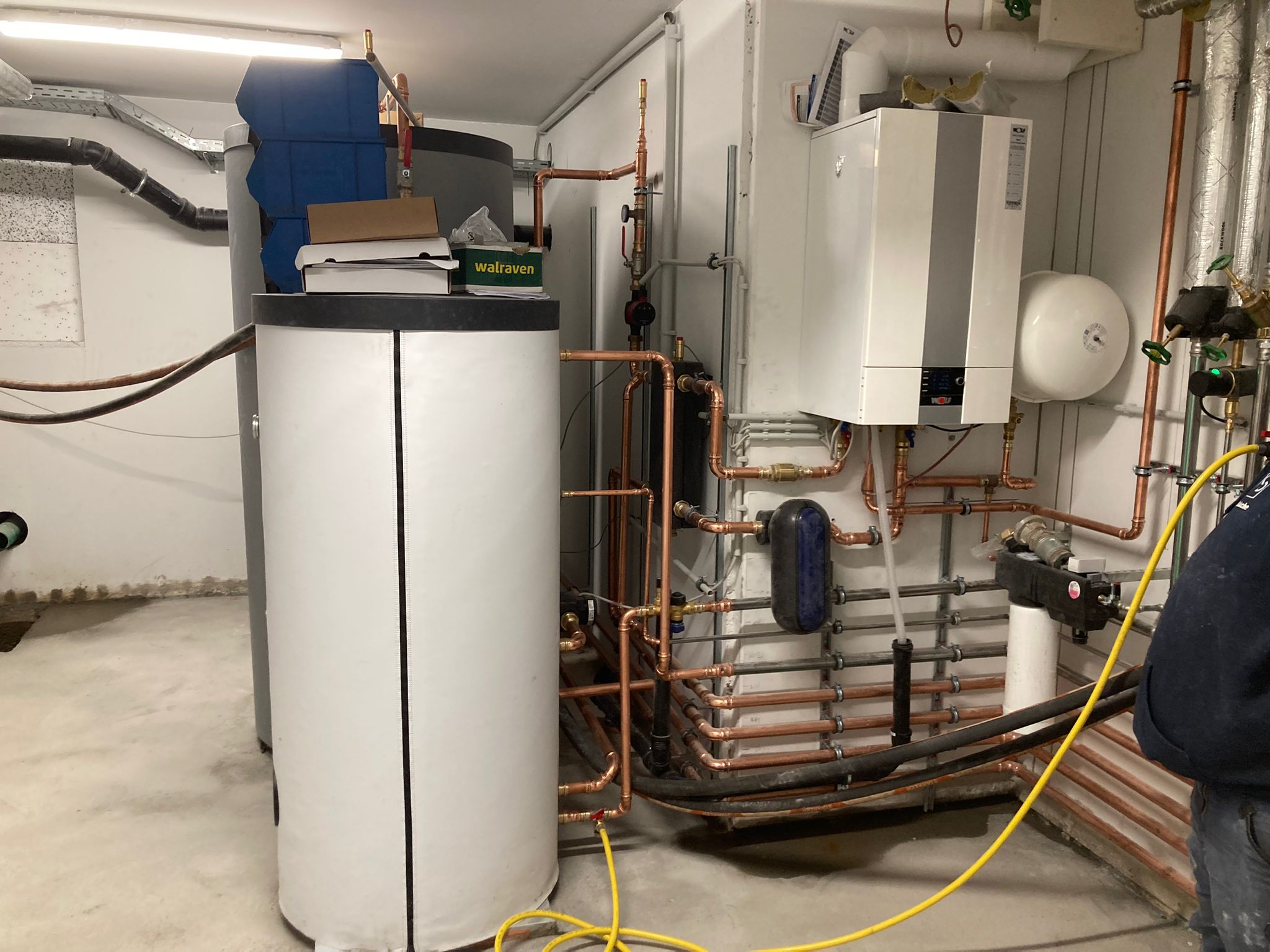

07.03.2023: Nach monatelangem Bangen um fehlende Teile der Heizung geht es nun mit großen Schritten voran. Die Heizungsanlage kann zeitnah Ihren Betrieb aufnehmen. Im Kellergeschoss wurde eine 3 cm-starke Estrichausgleichsschicht eingebaut, damit der Fußboden ein glattes und einheitliches Oberflächenbild erhält.
07.03.2023: Nach monatelangem Bangen um fehlende Teile der Heizung geht es nun mit großen Schritten voran. Die Heizungsanlage kann zeitnah Ihren Betrieb aufnehmen. Im Kellergeschoss wurde eine 3 cm-starke Estrichausgleichsschicht eingebaut, damit der Fußboden ein glattes und einheitliches Oberflächenbild erhält.
07.03.2023: Nach monatelangem Bangen um fehlende Teile der Heizung geht es nun mit großen Schritten voran. Die Heizungsanlage kann zeitnah Ihren Betrieb aufnehmen. Im Kellergeschoss wurde eine 3 cm-starke Estrichausgleichsschicht eingebaut, damit der Fußboden ein glattes und einheitliches Oberflächenbild erhält.
07.03.2023: Nach monatelangem Bangen um fehlende Teile der Heizung geht es nun mit großen Schritten voran. Die Heizungsanlage kann zeitnah Ihren Betrieb aufnehmen. Im Kellergeschoss wurde eine 3 cm-starke Estrichausgleichsschicht eingebaut, damit der Fußboden ein glattes und einheitliches Oberflächenbild erhält.

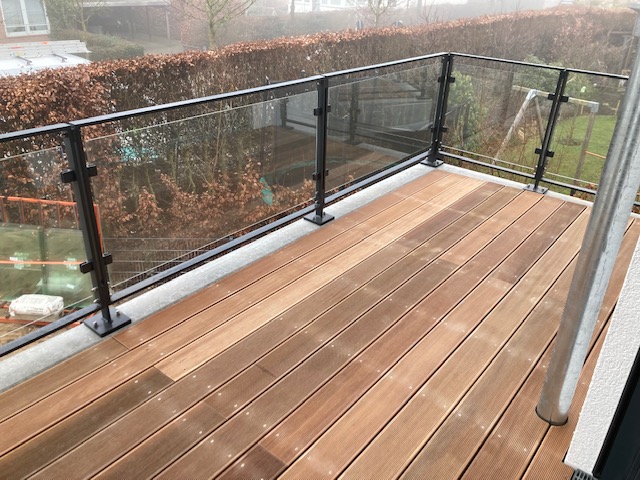

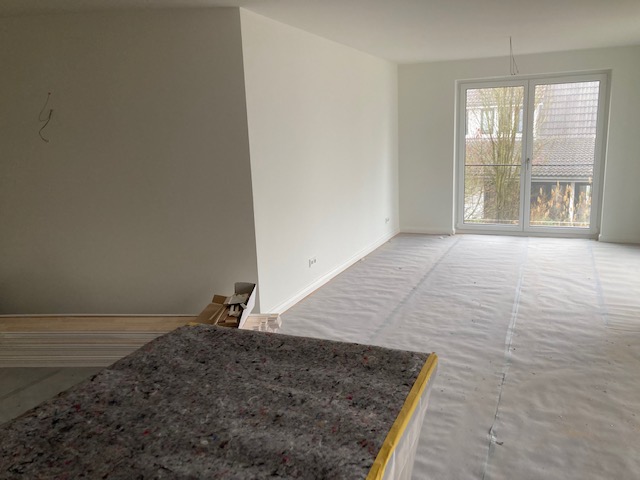

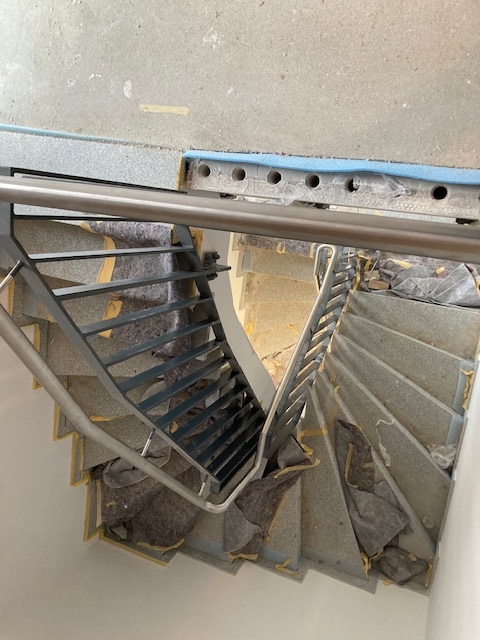

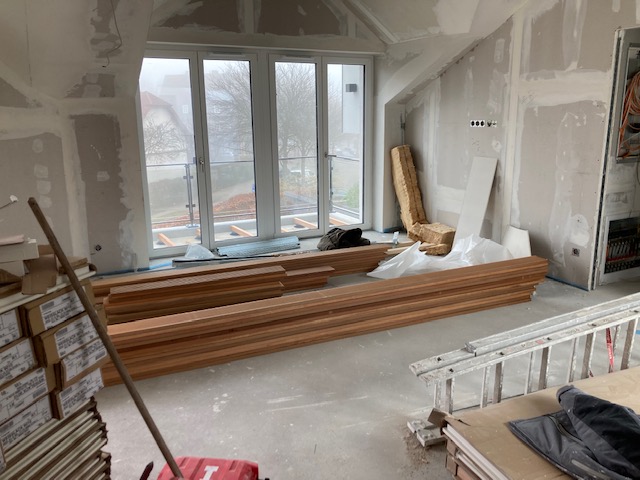

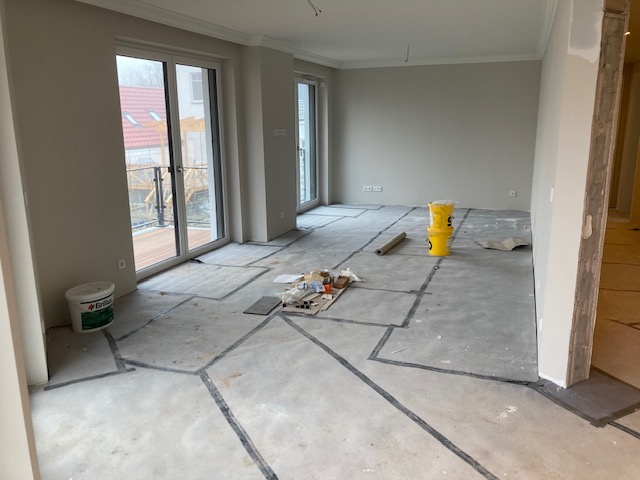

20.02.2023: Die Balkonbeläge sind fertiggestellt und das Treppengeländer ist montiert. Der Aufzug ist in den letzten Zügen. Es konnten bereits die ersten Wohnungen übergeben werden.
20.02.2023: Die Balkonbeläge sind fertiggestellt und das Treppengeländer ist montiert. Der Aufzug ist in den letzten Zügen. Es konnten bereits die ersten Wohnungen übergeben werden.
20.02.2023: Die Balkonbeläge sind fertiggestellt und das Treppengeländer ist montiert. Der Aufzug ist in den letzten Zügen. Es konnten bereits die ersten Wohnungen übergeben werden.
20.02.2023: Die Balkonbeläge sind fertiggestellt und das Treppengeländer ist montiert. Der Aufzug ist in den letzten Zügen. Es konnten bereits die ersten Wohnungen übergeben werden.
20.02.2023: Die Balkonbeläge sind fertiggestellt und das Treppengeländer ist montiert. Der Aufzug ist in den letzten Zügen. Es konnten bereits die ersten Wohnungen übergeben werden.
20.02.2023: Die Balkonbeläge sind fertiggestellt und das Treppengeländer ist montiert. Der Aufzug ist in den letzten Zügen. Es konnten bereits die ersten Wohnungen übergeben werden.
20.02.2023: Die Balkonbeläge sind fertiggestellt und das Treppengeländer ist montiert. Der Aufzug ist in den letzten Zügen. Es konnten bereits die ersten Wohnungen übergeben werden.
20.02.2023: Die Balkonbeläge sind fertiggestellt und das Treppengeländer ist montiert. Der Aufzug ist in den letzten Zügen. Es konnten bereits die ersten Wohnungen übergeben werden.

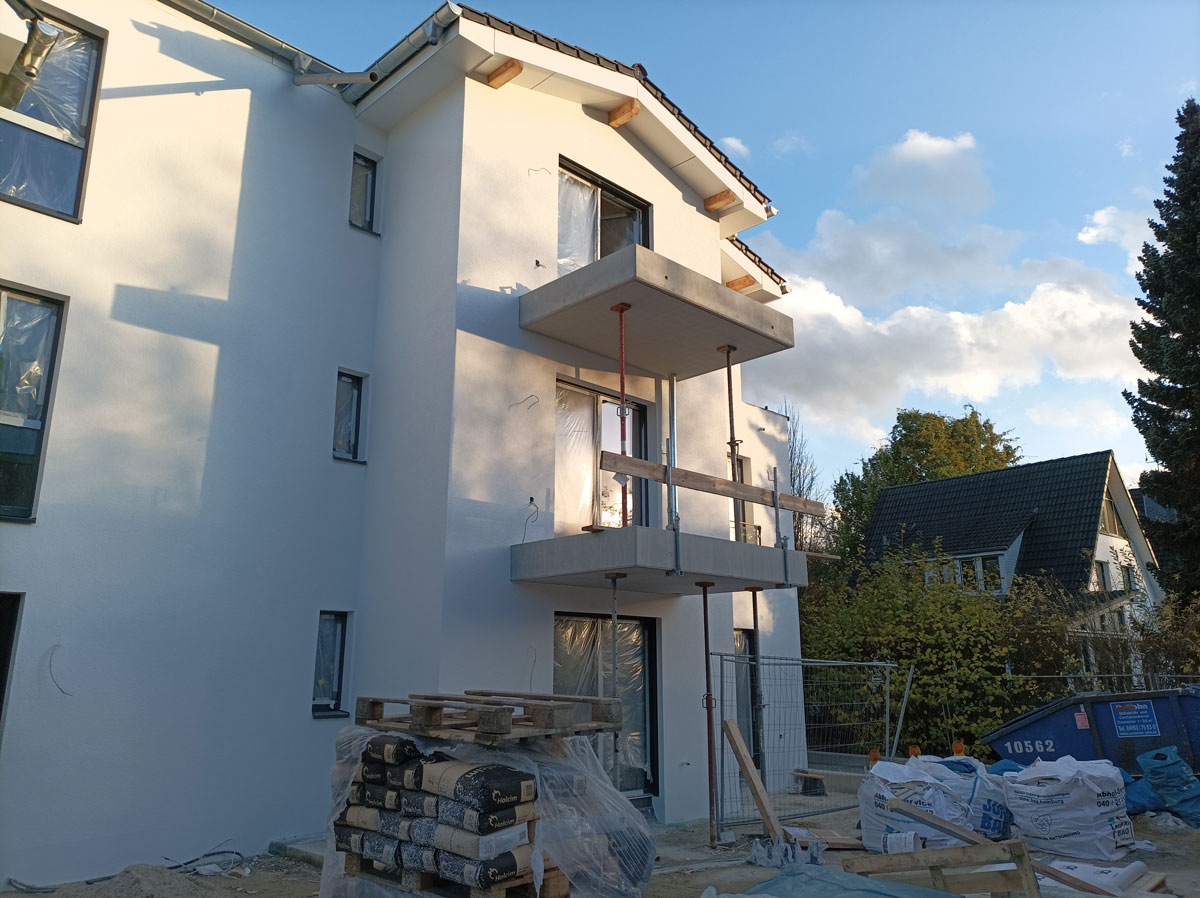

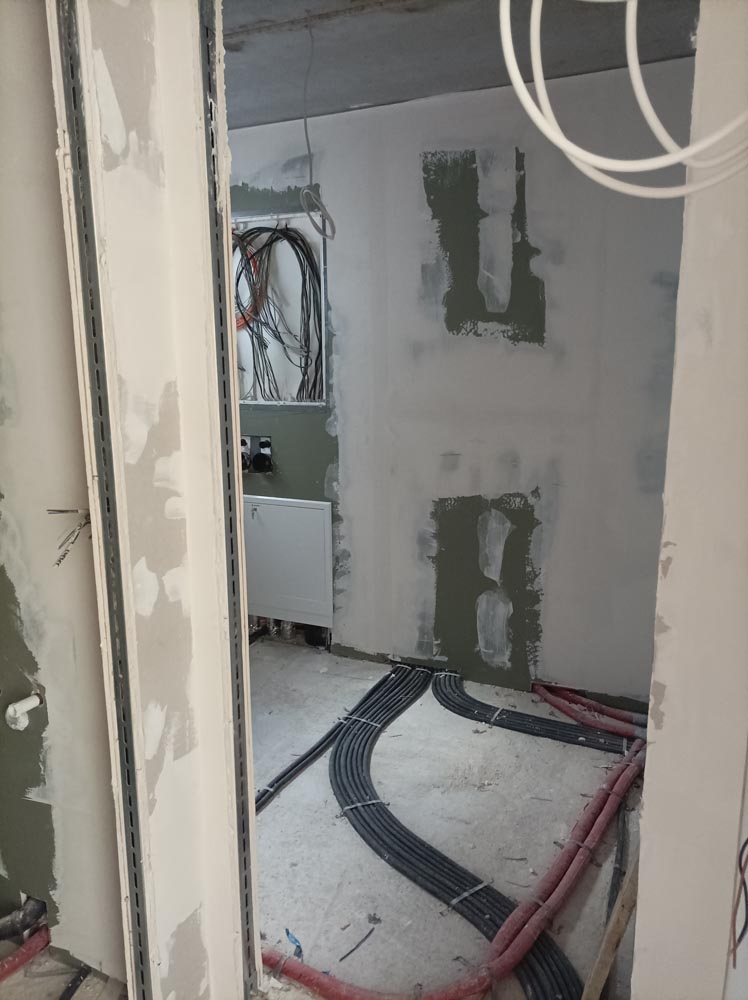

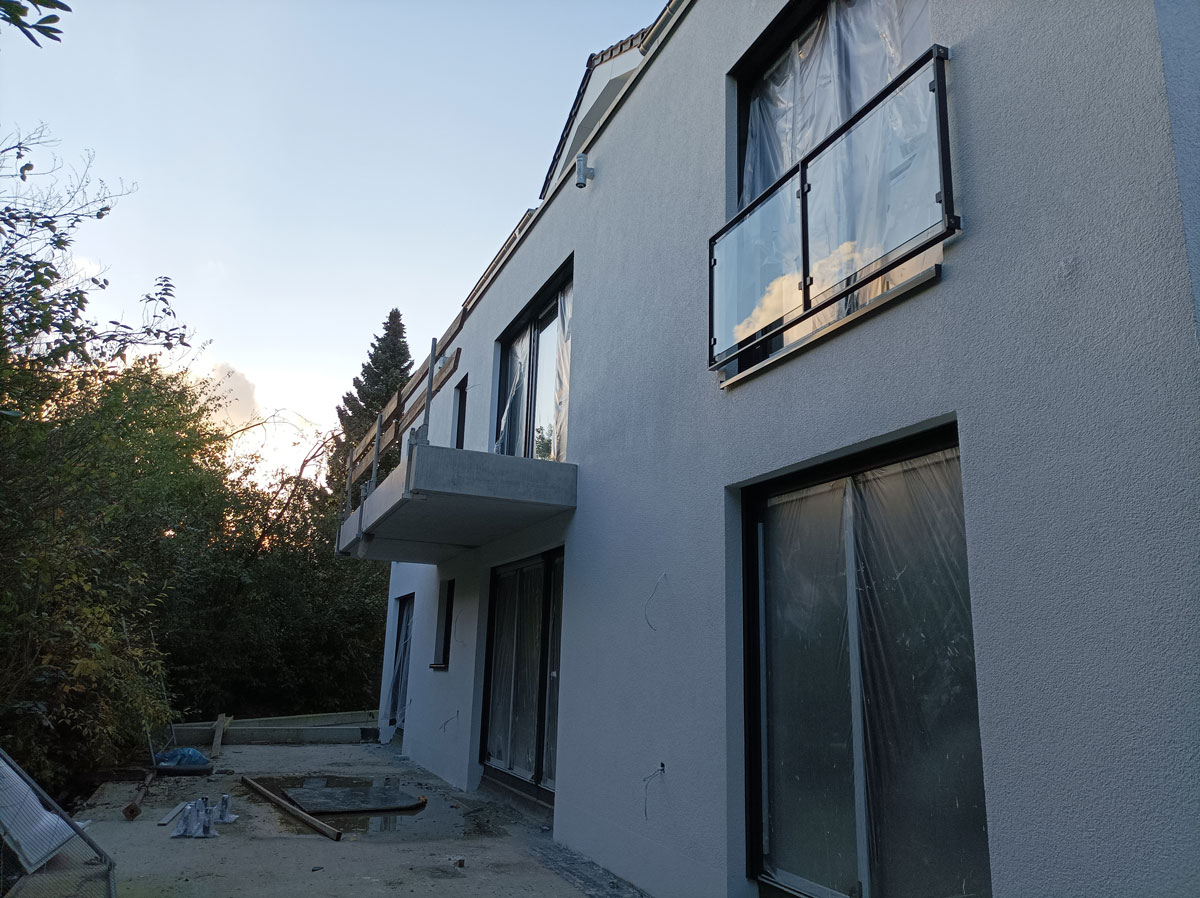

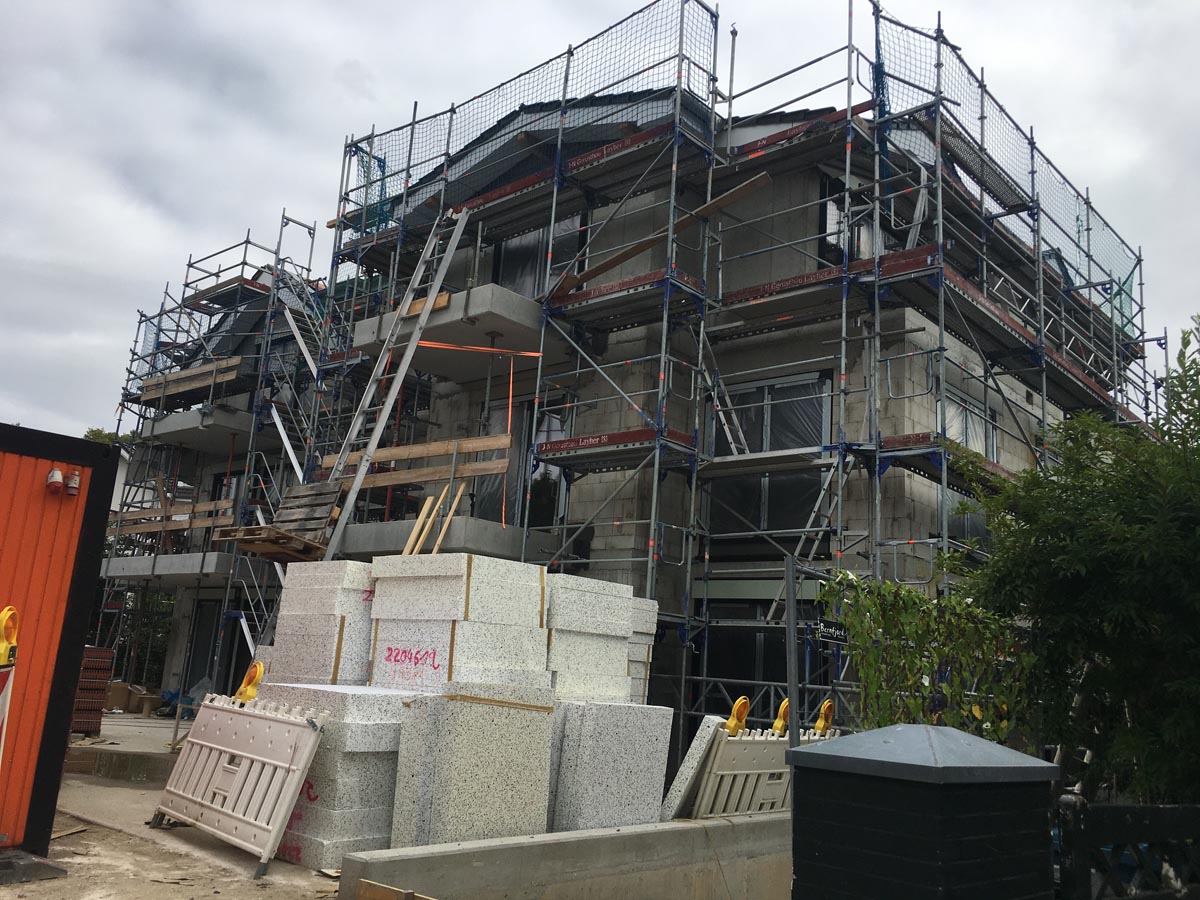

08.12.2022: Die Fassade ist fertiggestellt und das Gerüst bereits abgebaut. Auch im Innenausbau geht es voran. In den Wohnungen 1-6 sind die Malerarbeiten bis auf den Endanstrich fertiggestellt und auch die Fliesenarbeiten stehen kurz vor dem Abschluss.
08.12.2022: Die Fassade ist fertiggestellt und das Gerüst bereits abgebaut. Auch im Innenausbau geht es voran. In den Wohnungen 1-6  sind die Malerarbeiten bis auf den Endanstrich fertiggestellt und auch die Fliesenarbeiten stehen kurz vor dem Abschluss.
08.12.2022: Die Fassade ist fertiggestellt und das Gerüst bereits abgebaut. Auch im Innenausbau geht es voran. In den Wohnungen 1-6  sind die Malerarbeiten bis auf den Endanstrich fertiggestellt und auch die Fliesenarbeiten stehen kurz vor dem Abschluss.
08.12.2022: Die Fassade ist fertiggestellt und das Gerüst bereits abgebaut. Auch im Innenausbau geht es voran. In den Wohnungen 1-6  sind die Malerarbeiten bis auf den Endanstrich fertiggestellt und auch die Fliesenarbeiten stehen kurz vor dem Abschluss.

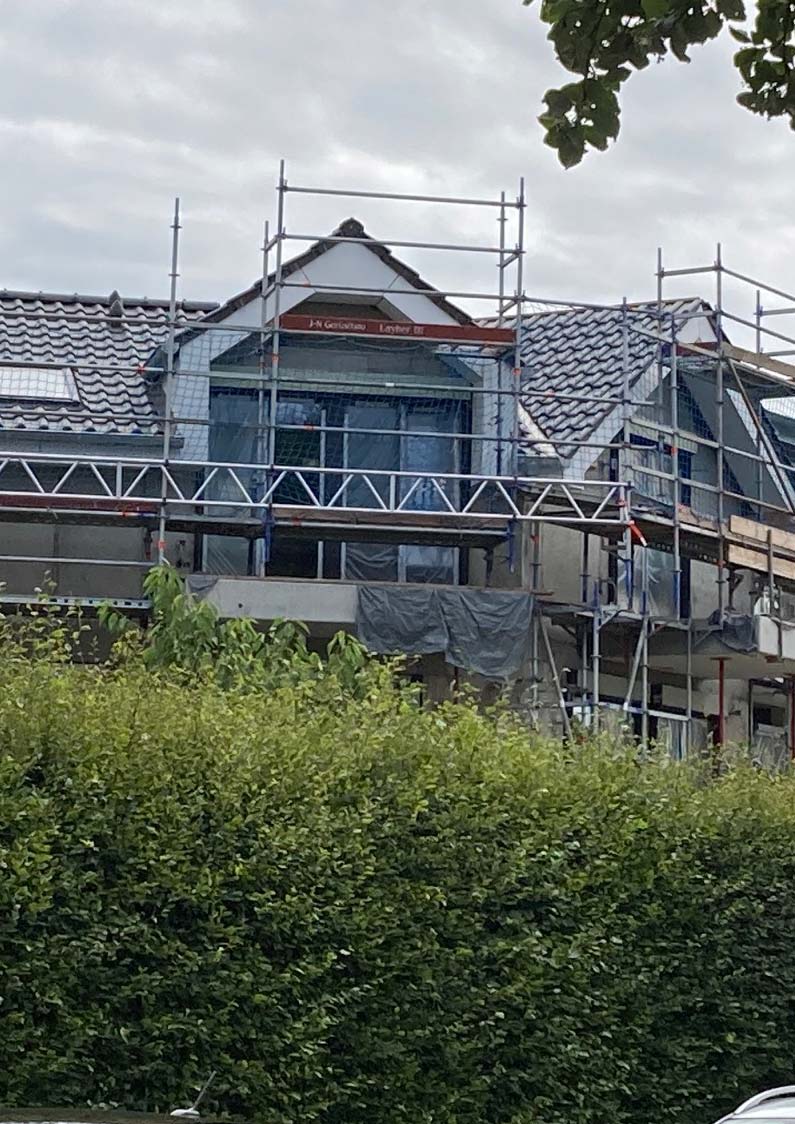

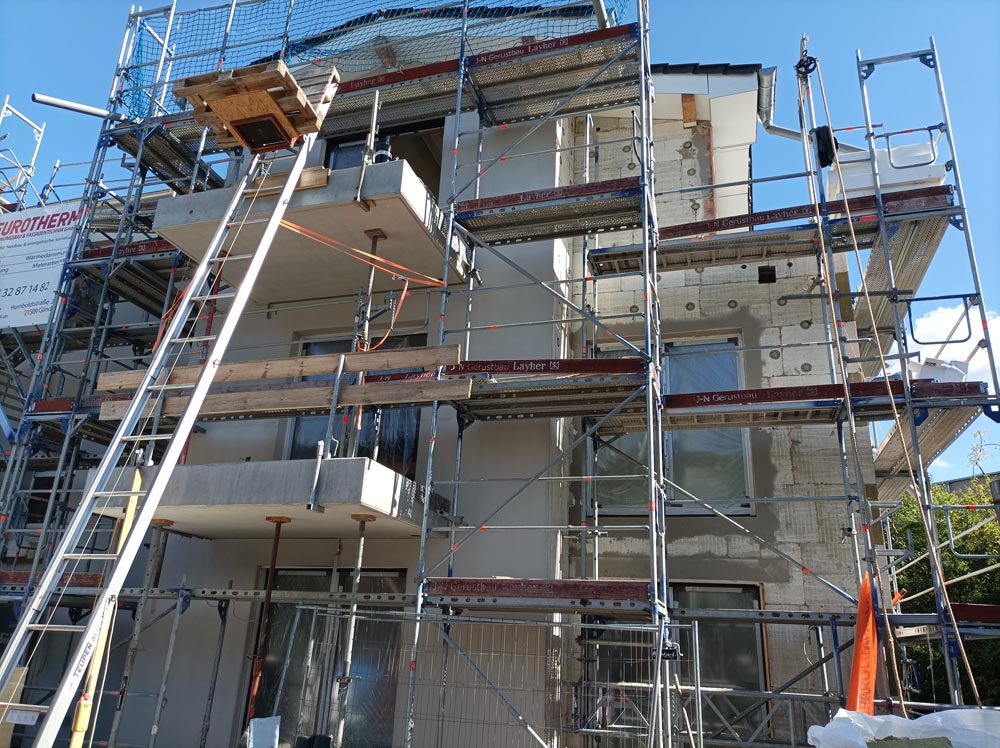

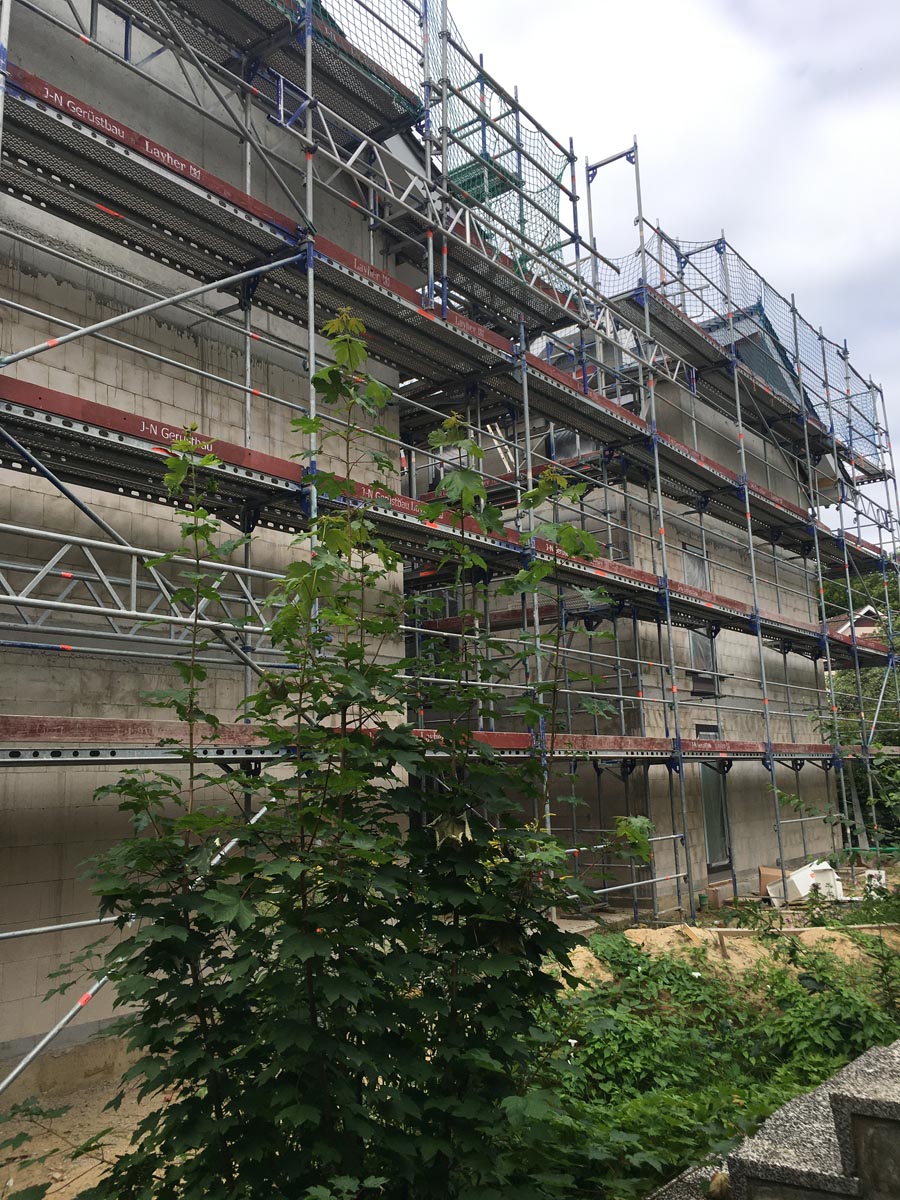

23.09.2022: Die Fassadenarbeiten sind weit fortgeschritten und können voraussichtlich noch diesen Monat abgeschlossen werden. Auch der Innenausbau kommt gut voran, sodass in Kürze die Fußbodenheizung verlegt wird und die Estricharbeiten beginnen. Im Dachgeschoss wird aktuell die aufwendige Dachkonstruktion verkleidet.
23.09.2022: Die Fassadenarbeiten sind weit fortgeschritten und können voraussichtlich noch diesen Monat abgeschlossen werden. Auch der Innenausbau kommt gut voran, sodass in Kürze die Fußbodenheizung verlegt wird und die Estricharbeiten beginnen. Im Dachgeschoss wird aktuell die aufwendige Dachkonstruktion verkleidet.
23.09.2022: Die Fassadenarbeiten sind weit fortgeschritten und können voraussichtlich noch diesen Monat abgeschlossen werden. Auch der Innenausbau kommt gut voran, sodass in Kürze die Fußbodenheizung verlegt wird und die Estricharbeiten beginnen. Im Dachgeschoss wird aktuell die aufwendige Dachkonstruktion verkleidet.
23.09.2022: Die Fassadenarbeiten sind weit fortgeschritten und können voraussichtlich noch diesen Monat abgeschlossen werden. Auch der Innenausbau kommt gut voran, sodass in Kürze die Fußbodenheizung verlegt wird und die Estricharbeiten beginnen. Im Dachgeschoss wird aktuell die aufwendige Dachkonstruktion verkleidet.
23.09.2022: Die Fassadenarbeiten sind weit fortgeschritten und können voraussichtlich noch diesen Monat abgeschlossen werden. Auch der Innenausbau kommt gut voran, sodass in Kürze die Fußbodenheizung verlegt wird und die Estricharbeiten beginnen. Im Dachgeschoss wird aktuell die aufwendige Dachkonstruktion verkleidet.

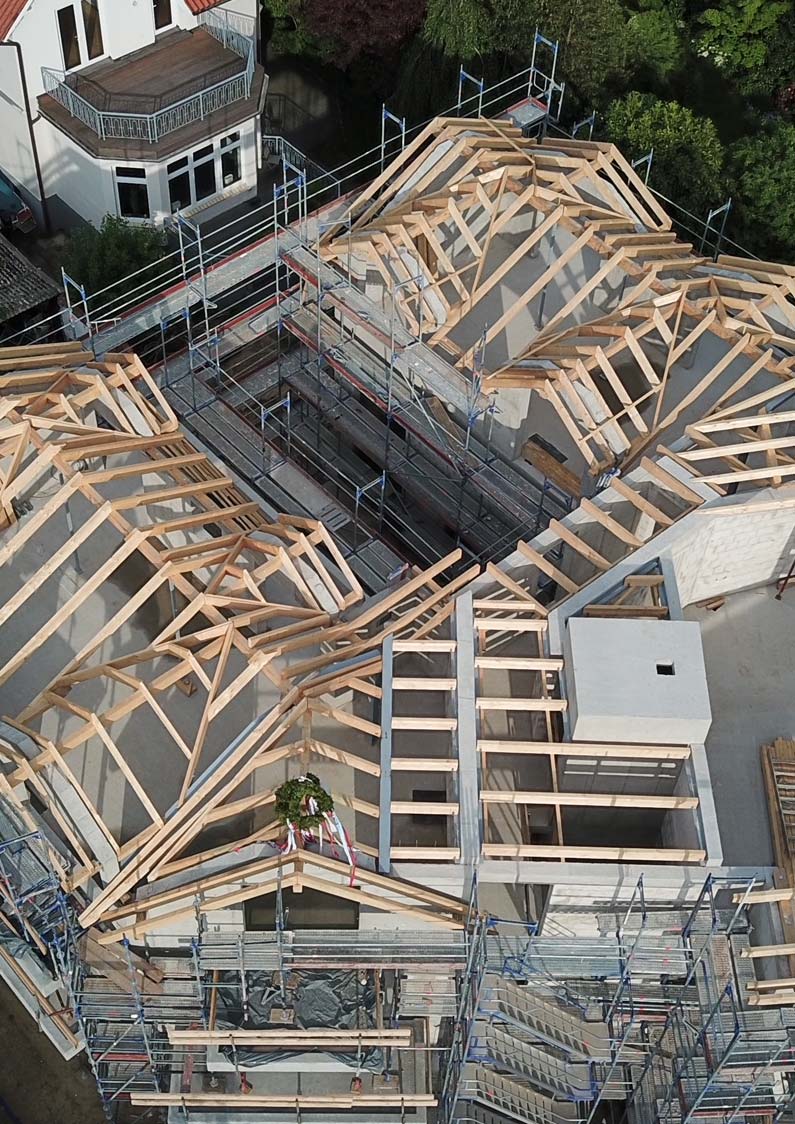

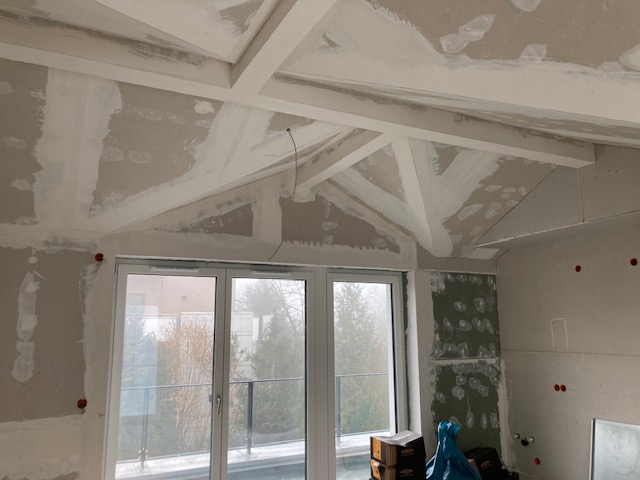

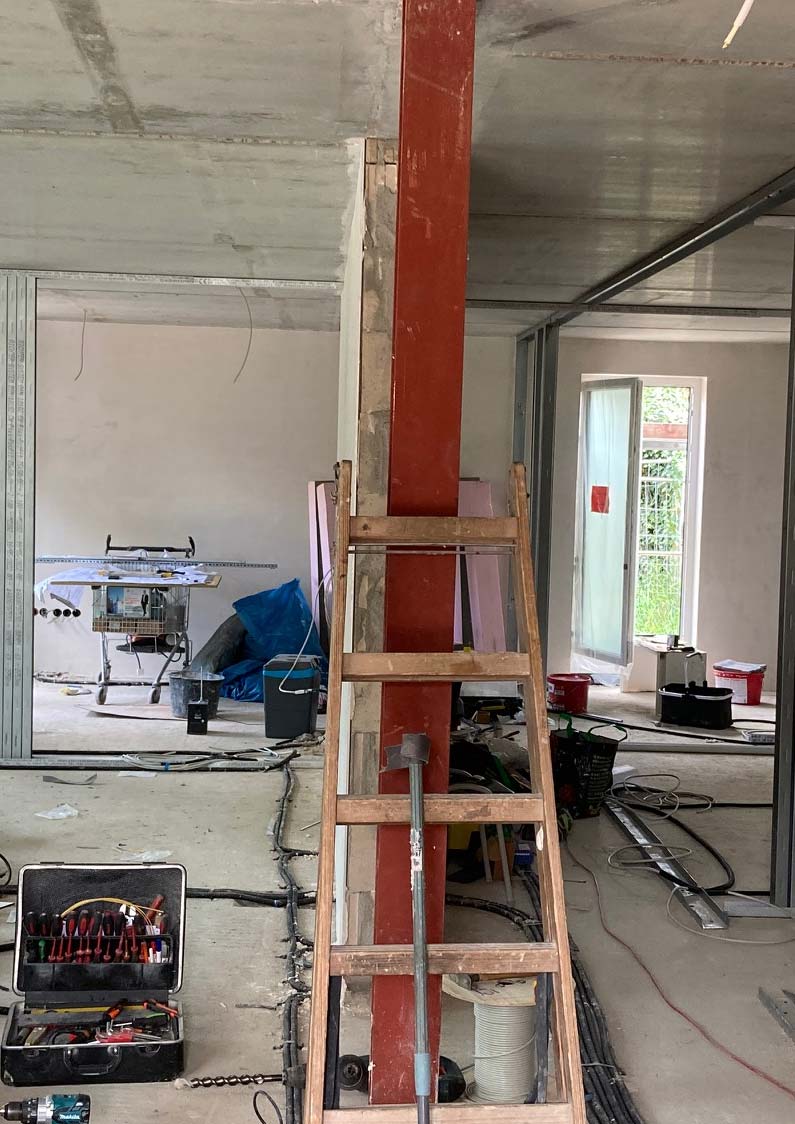

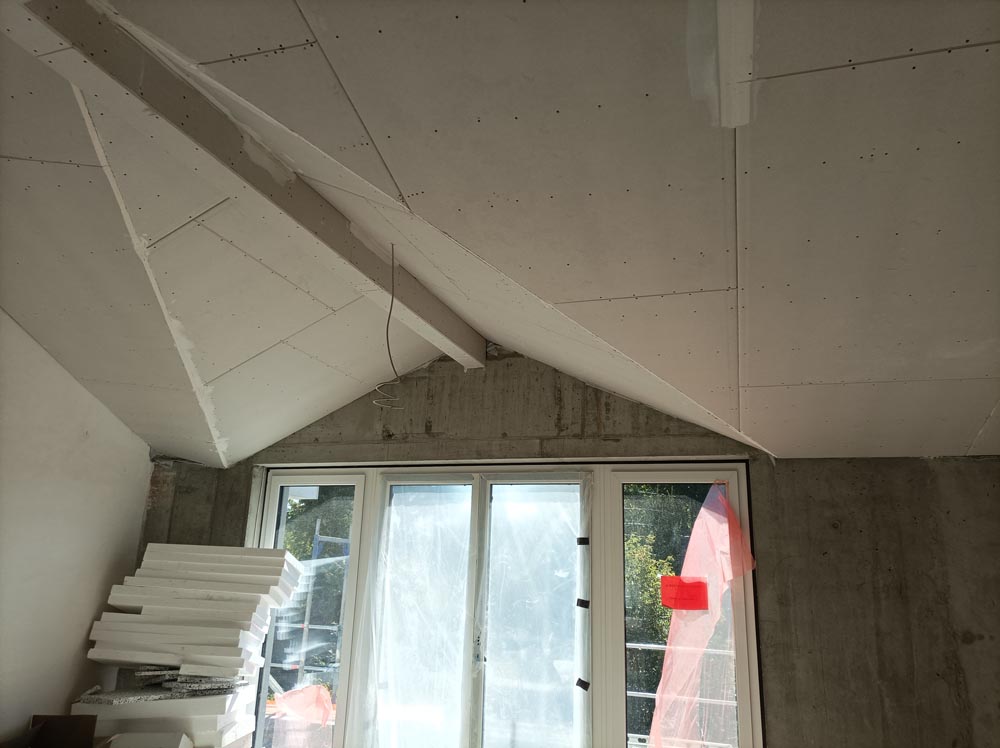

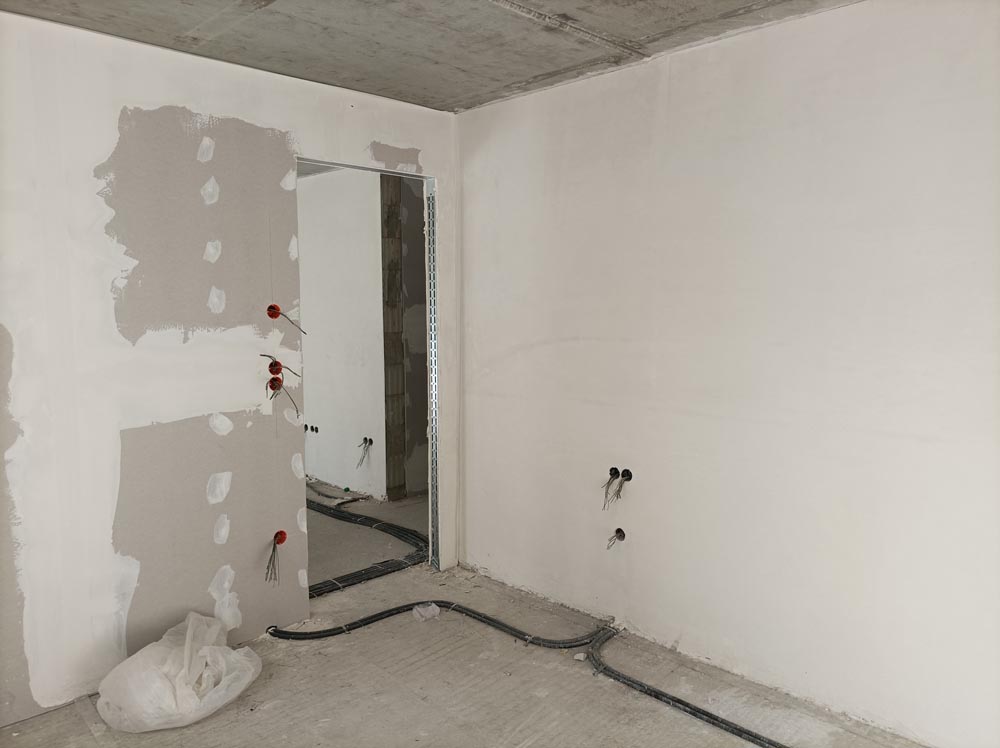

08.08.2022: Nach Fertigstellung des Rohbaus, des Daches und Einbau der Fenster konnte im Juni der Innenausbau starten. Mittlerweile sind die Innenputzarbeiten abgeschlossen und die Trockenbauwände werden montiert.
08.08.2022: Nach Fertigstellung des Rohbaus, des Daches und Einbau der Fenster konnte im Juni der Innenausbau starten. Mittlerweile sind die Innenputzarbeiten abgeschlossen und die Trockenbauwände werden montiert.
08.08.2022: Nach Fertigstellung des Rohbaus, des Daches und Einbau der Fenster konnte im Juni der Innenausbau starten. Mittlerweile sind die Innenputzarbeiten abgeschlossen und die Trockenbauwände werden montiert.
08.08.2022: Nach Fertigstellung des Rohbaus, des Daches und Einbau der Fenster konnte im Juni der Innenausbau starten. Mittlerweile sind die Innenputzarbeiten abgeschlossen und die Trockenbauwände werden montiert.
08.08.2022: Nach Fertigstellung des Rohbaus, des Daches und Einbau der Fenster konnte im Juni der Innenausbau starten. Mittlerweile sind die Innenputzarbeiten abgeschlossen und die Trockenbauwände werden montiert.
08.08.2022: Nach Fertigstellung des Rohbaus, des Daches und Einbau der Fenster konnte im Juni der Innenausbau starten. Mittlerweile sind die Innenputzarbeiten abgeschlossen und die Trockenbauwände werden montiert.
08.08.2022: Nach Fertigstellung des Rohbaus, des Daches und Einbau der Fenster konnte im Juni der Innenausbau starten. Mittlerweile sind die Innenputzarbeiten abgeschlossen und die Trockenbauwände werden montiert.

07.03.2022: Nach anfänglichen Schwierigkeiten mit den Rohbauarbeiten konnten wir mit einem uns lang bekannten Unternehmen die Rohbauarbeiten fortführen. Zurzeit befinden wir uns bei den Maurerarbeiten in der letzten Etage. Die Zimmerer- und Dachdeckerarbeiten sind bereits unter Vertrag und werden bis Ende März beginnen.
07.03.2022: Nach anfänglichen Schwierigkeiten mit den Rohbauarbeiten konnten wir mit einem uns lang bekannten Unternehmen die Rohbauarbeiten fortführen. Zurzeit befinden wir uns bei den Maurerarbeiten in der letzten Etage. Die Zimmerer- und Dachdeckerarbeiten sind bereits unter Vertrag und werden bis Ende März beginnen.

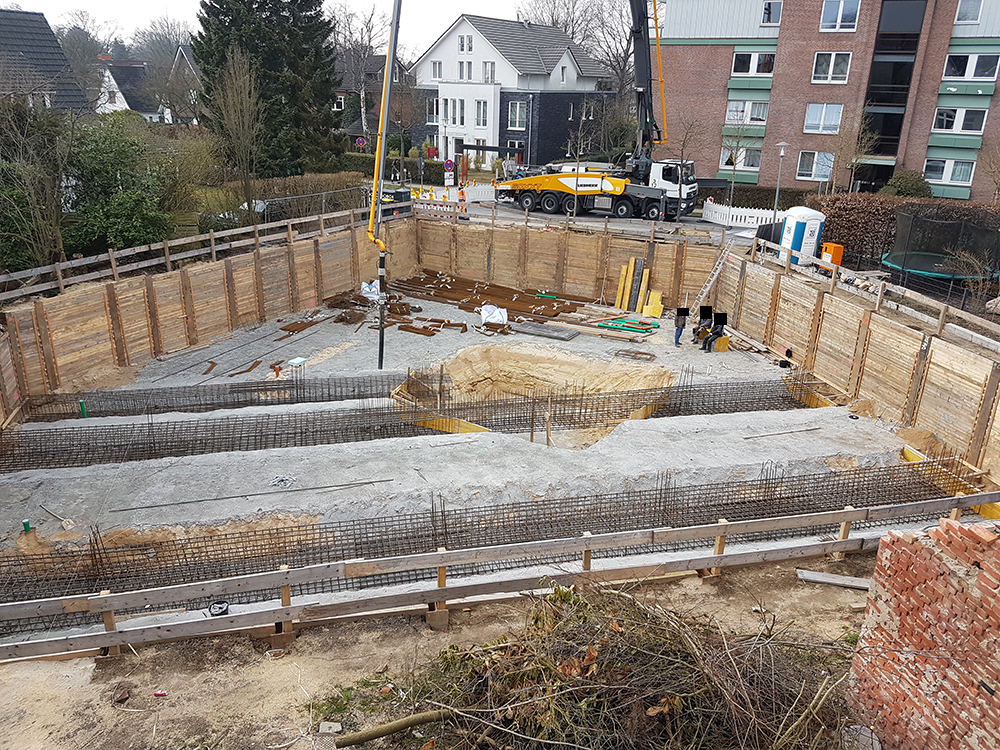

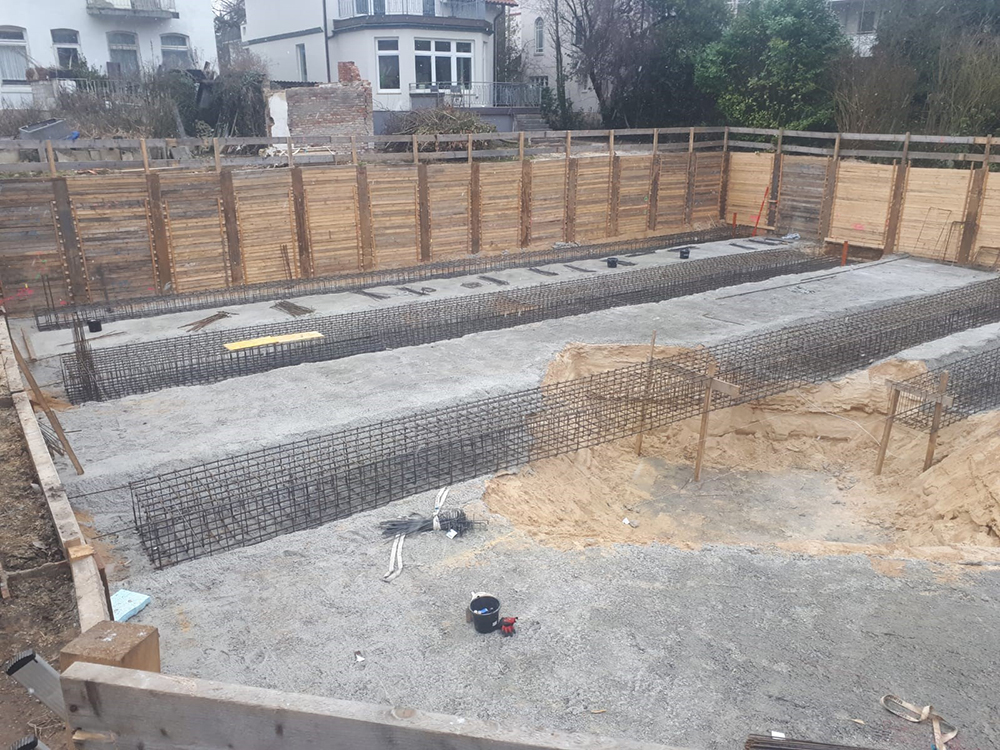

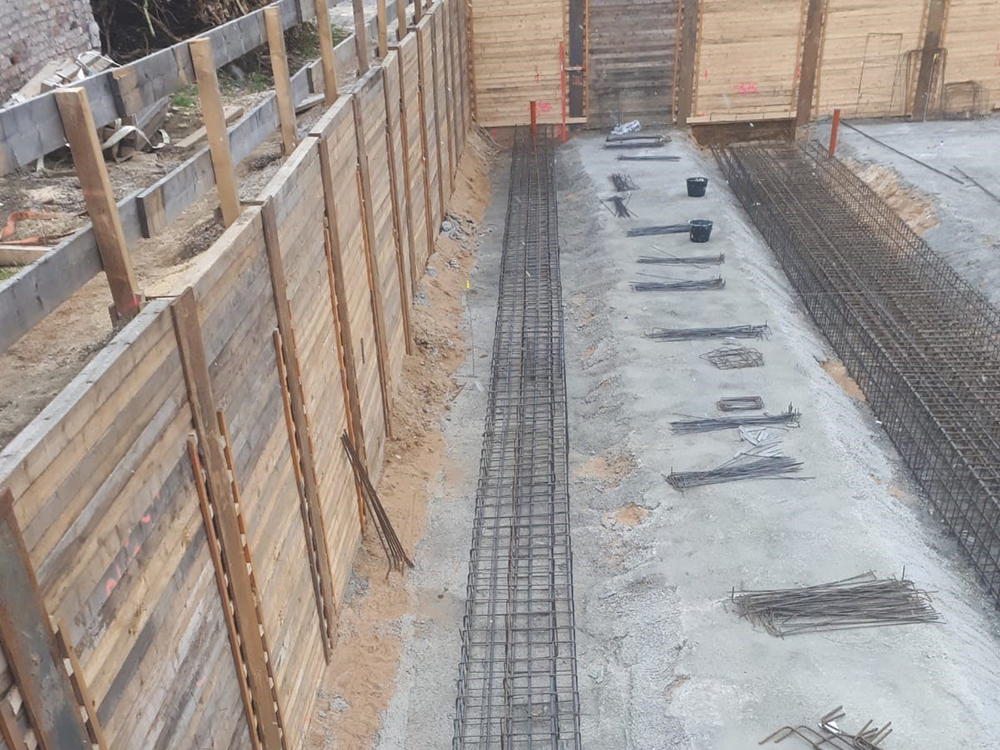

13.03.2021 - Die Bewährung wird vorbereitet für die Betonage der Sohle.
13.03.2021 - Die Bewährung wird vorbereitet für die Betonage der Sohle.
13.03.2021 - Die Bewährung wird vorbereitet für die Betonage der Sohle.
13.03.2021 - Die Bewährung wird vorbereitet für die Betonage der Sohle.

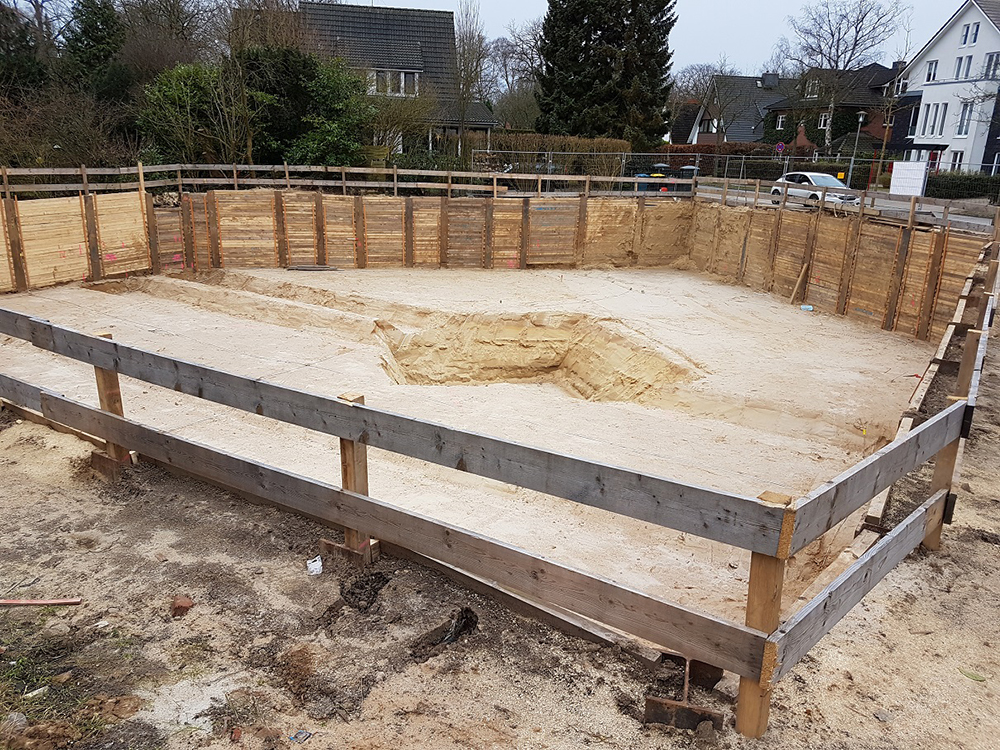

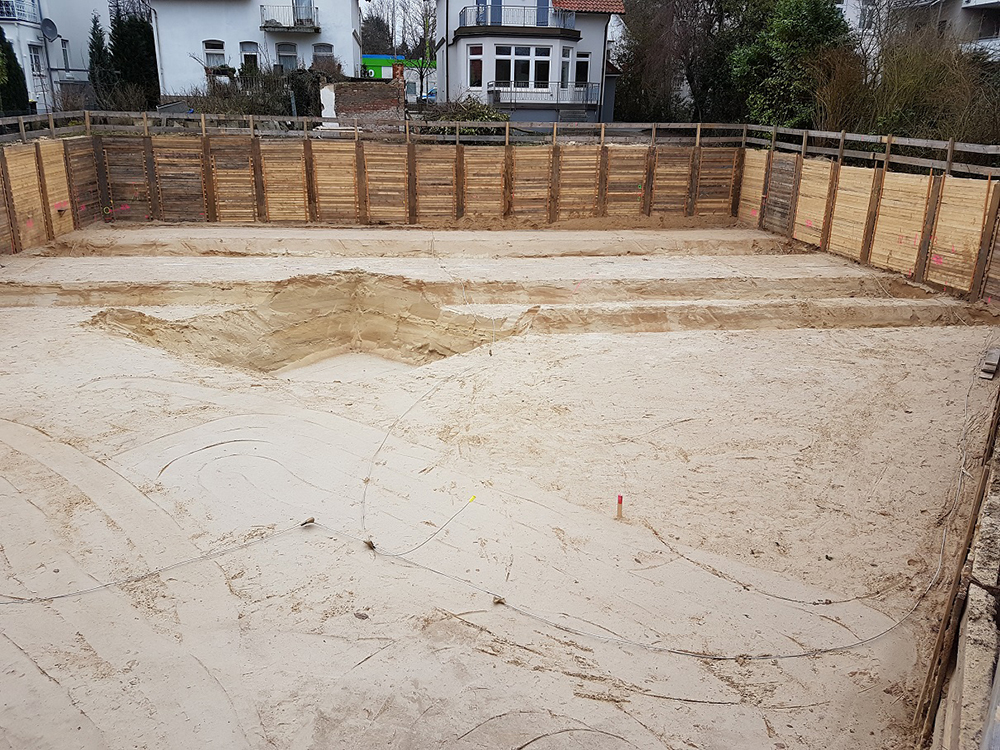

29.01.2021 - Die Erdbauarbeiten schreiten weiter voran!
29.01.2021 - Die Erdbauarbeiten schreiten weiter voran!
29.01.2021 - Die Erdbauarbeiten schreiten weiter voran!

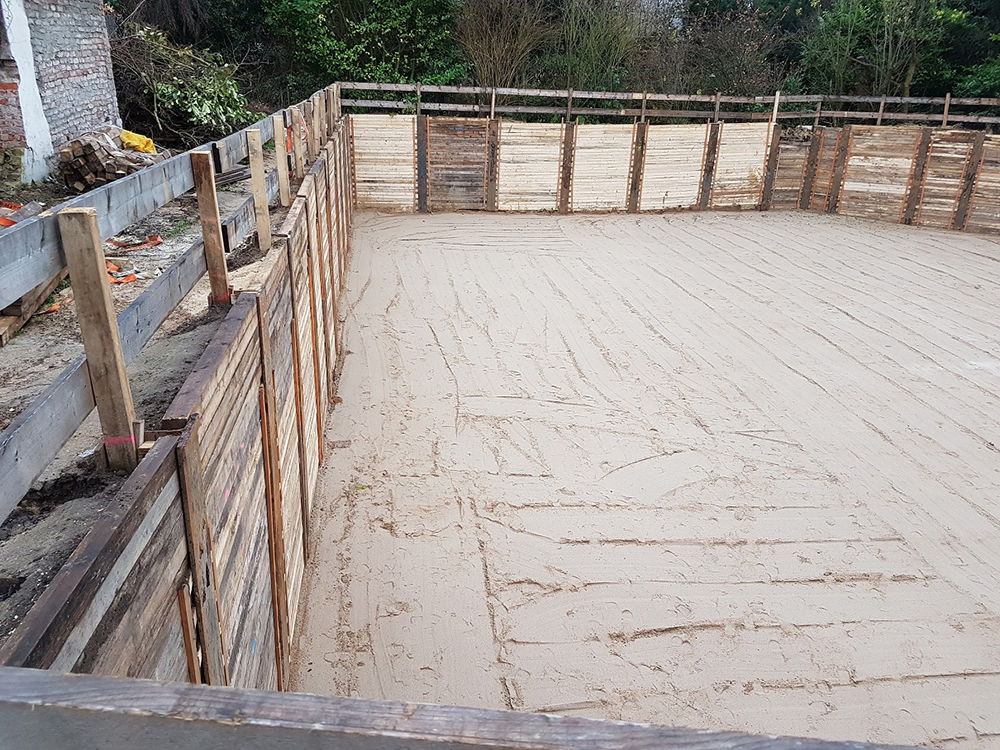

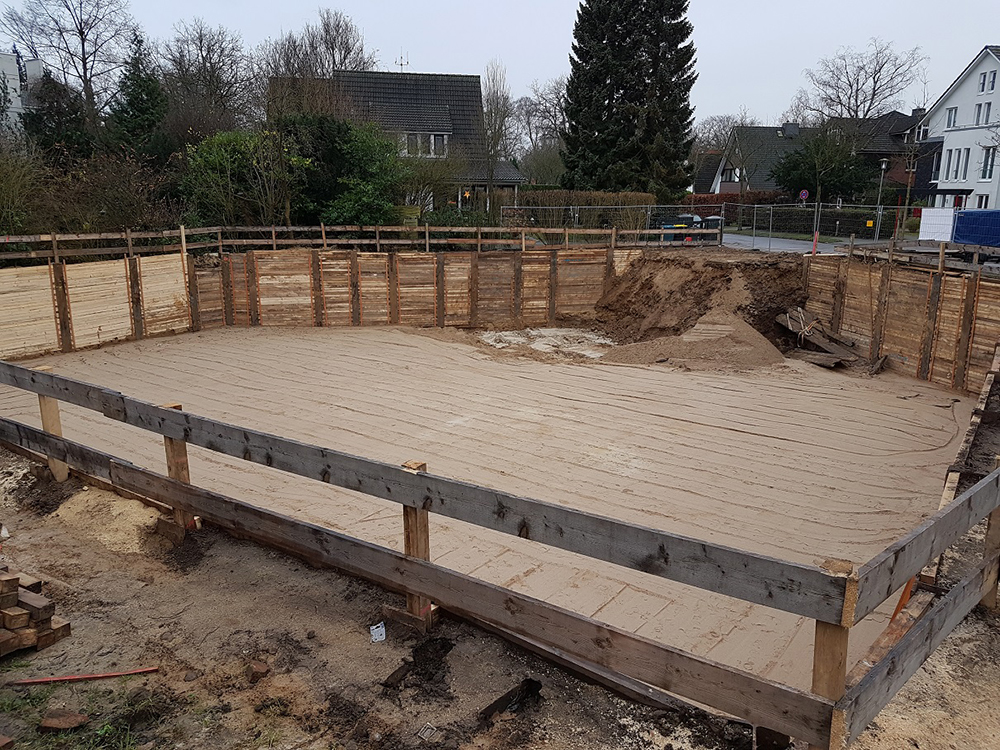

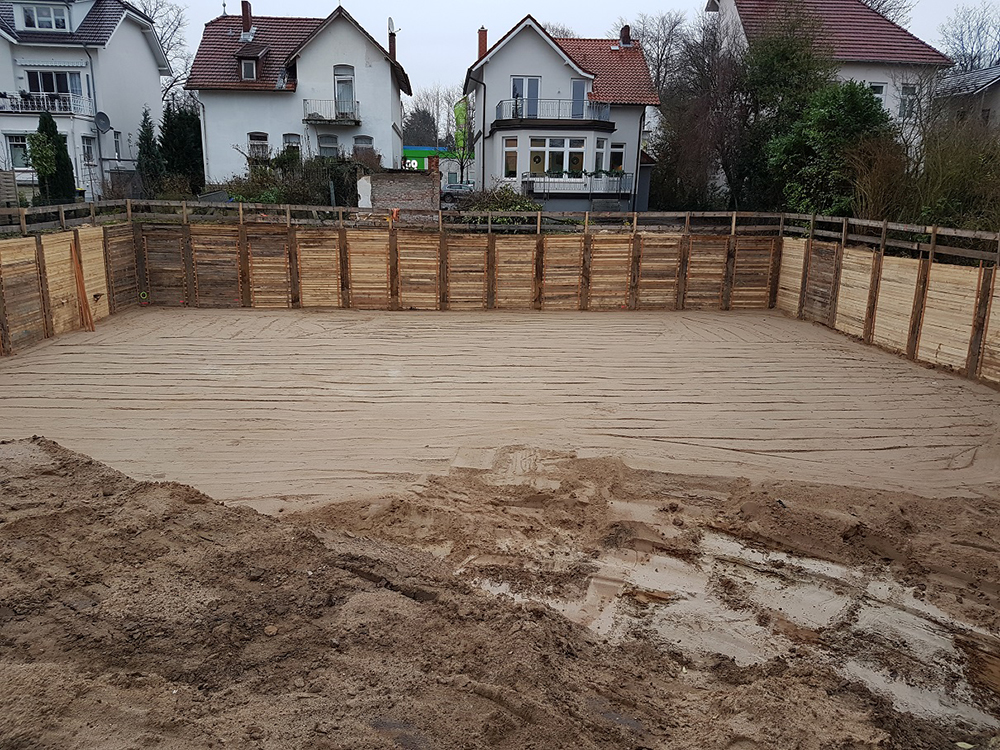

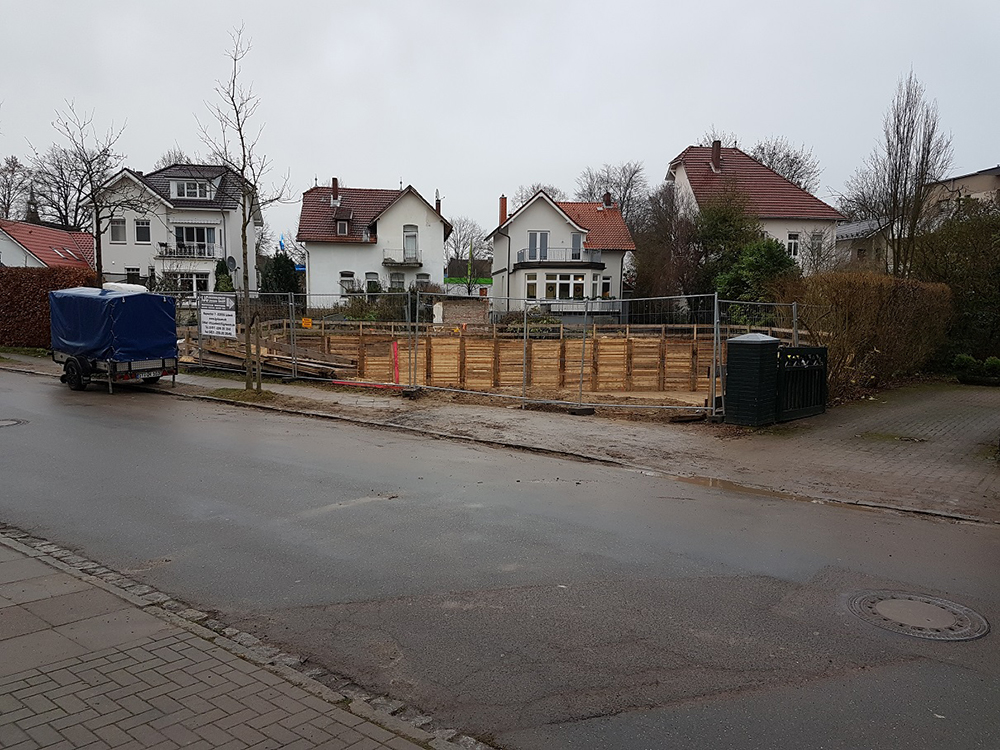

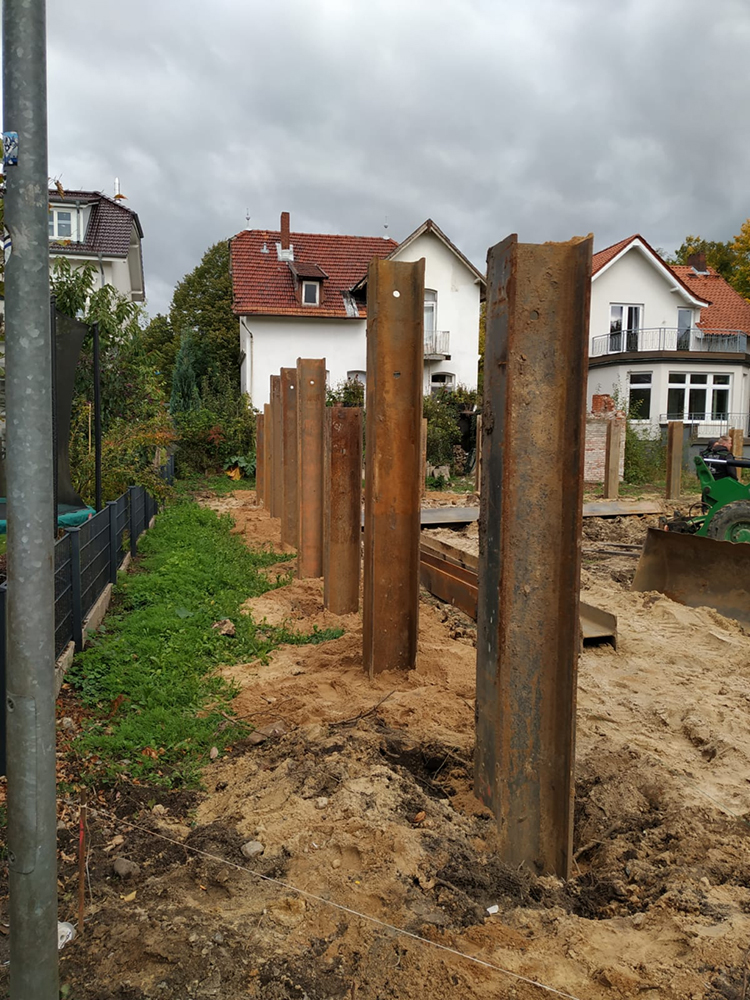

21.12.2020 - Die Baugrube ist ausgehoben!
21.12.2020 - Die Baugrube ist ausgehoben!
21.12.2020 - Die Baugrube ist ausgehoben!
21.12.2020 - Die Baugrube ist ausgehoben!
21.12.2020 - Die Baugrube ist ausgehoben!

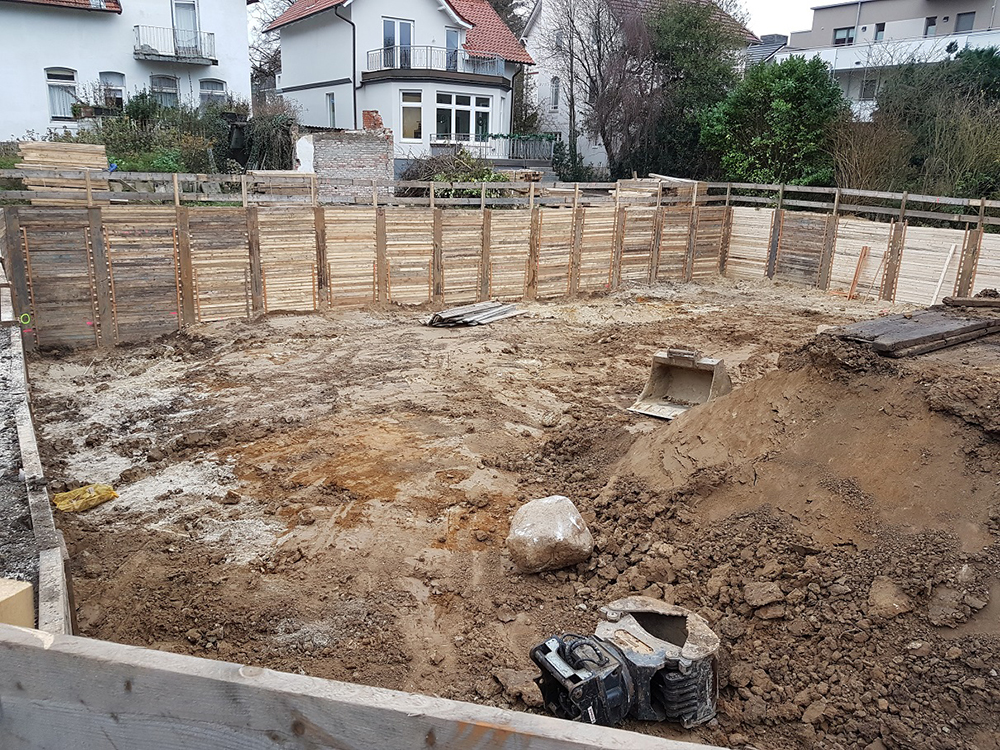

30.11.2020 - Die Erdbauarbeiten schreiten weiter voran!
30.11.2020 - Die Erdbauarbeiten schreiten weiter voran!
30.11.2020 - Die Erdbauarbeiten schreiten weiter voran!

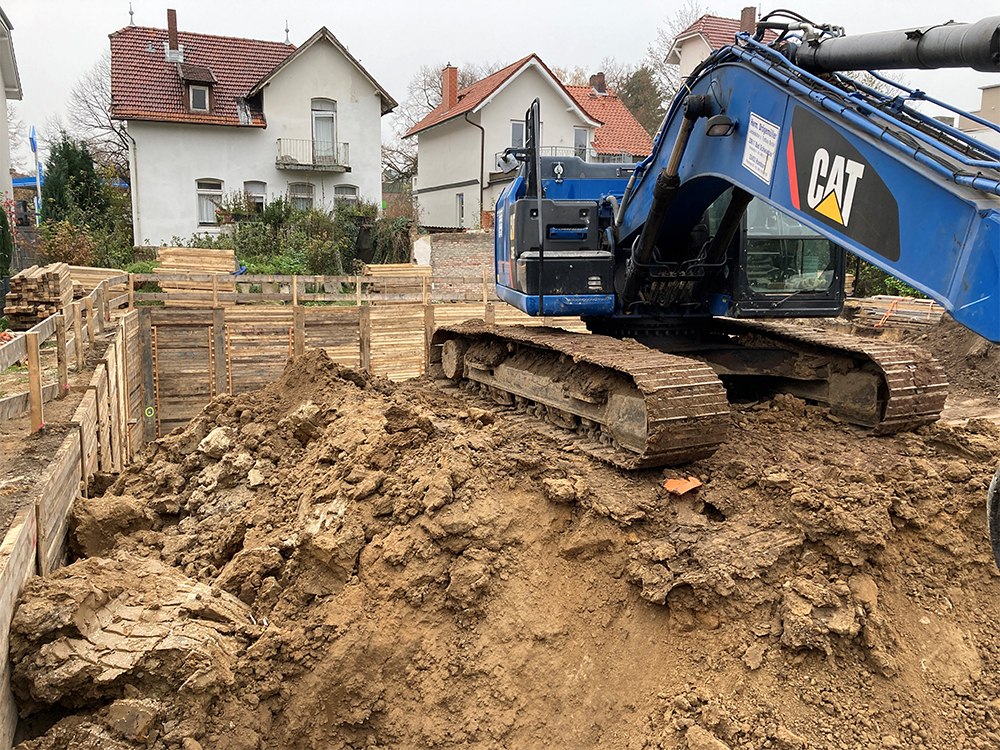

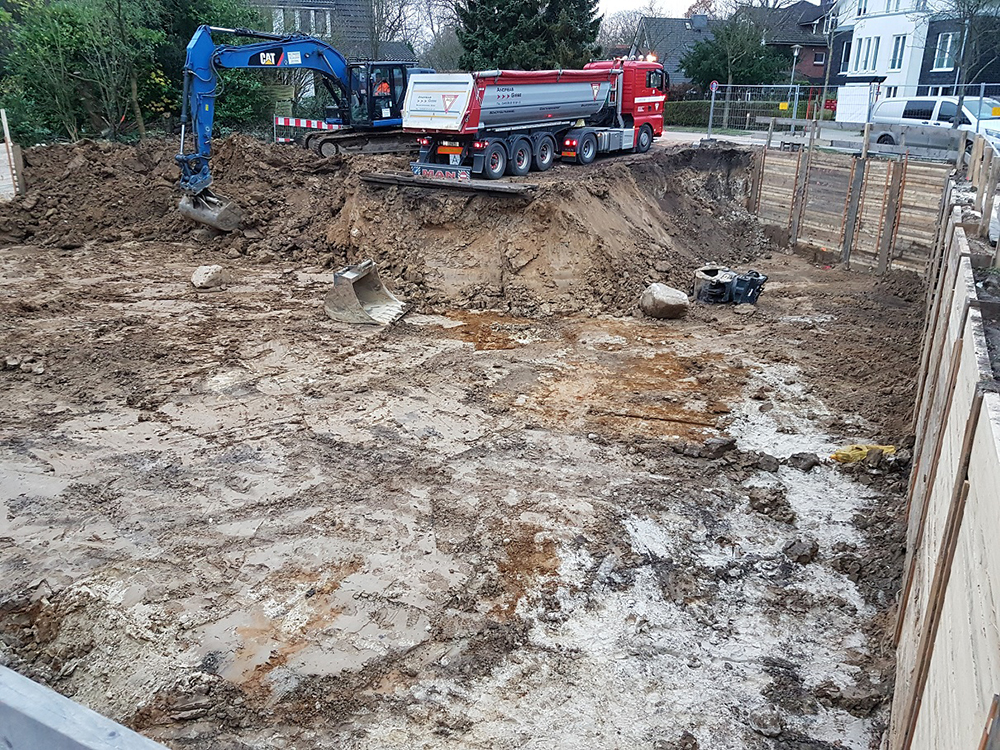

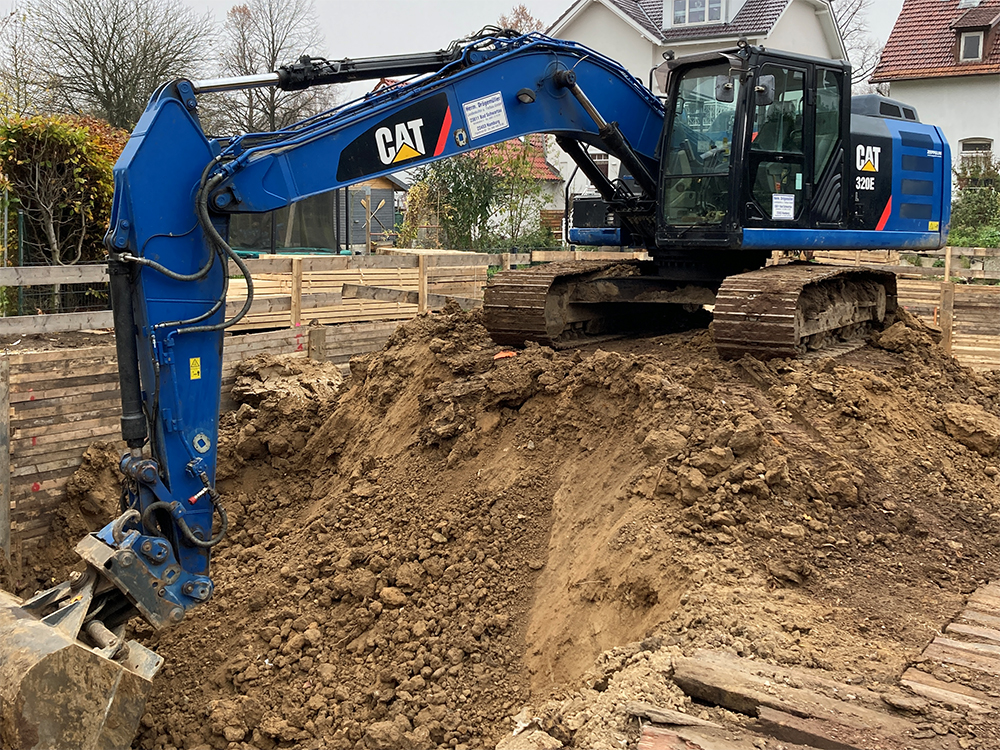

12.11.2020 - Die Erdbauarbeiten haben begonnen!
12.11.2020 - Die Erdbauarbeiten haben begonnen!
12.11.2020 - Die Erdbauarbeiten haben begonnen!

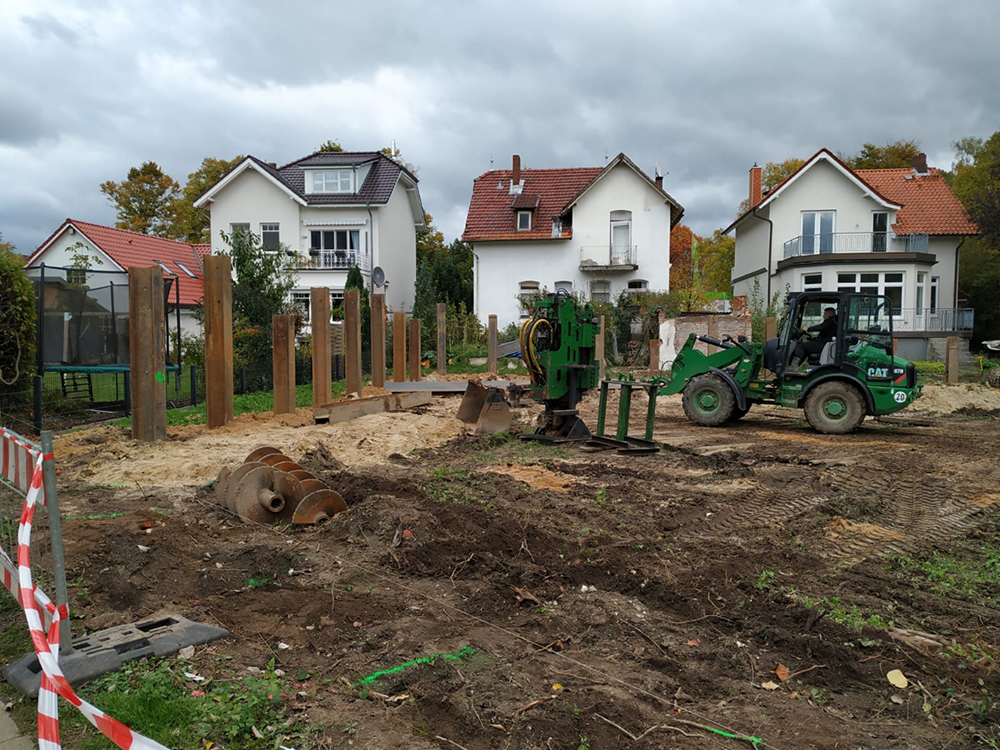

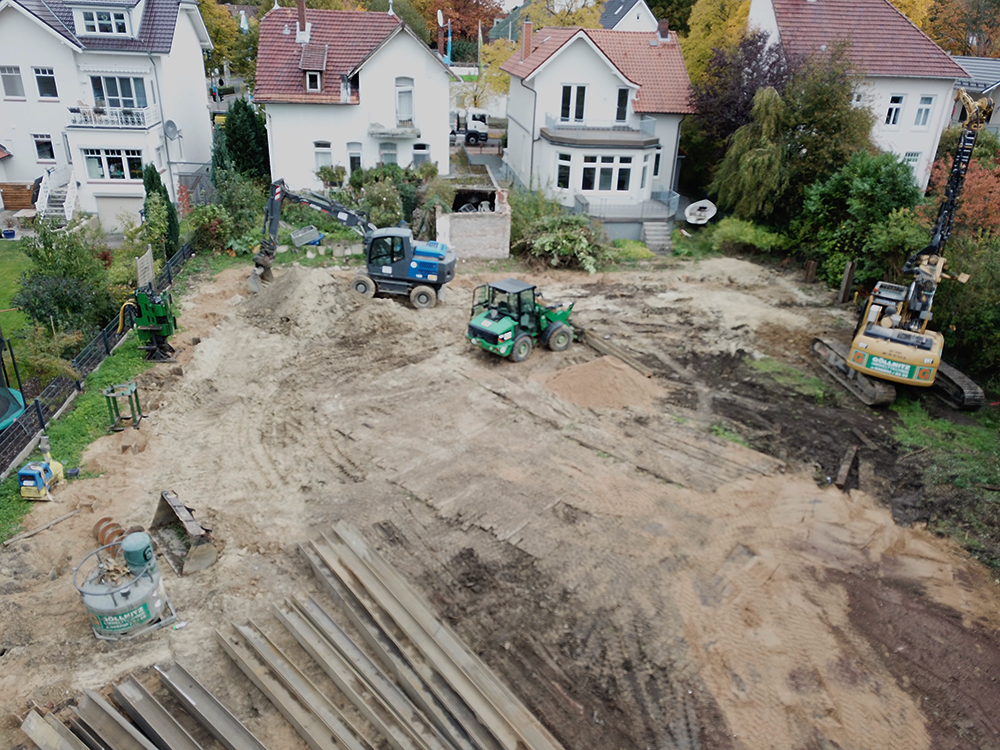

14.10.2020 - Baubeginn in Ahrensburg
14.10.2020 - Baubeginn in Ahrensburg
14.10.2020 - Baubeginn in Ahrensburg
14.10.2020 - Baubeginn in Ahrensburg
